Týden od 22. do 29. dubna 2019:
Průběh výstavby I. etapy : (z 12. kontrolního dne)
1) Zúčastněné strany dnešního dne provedly prohlídku stavby a konstatují, že se provádí tyto práce:
a) 1.N.P. a 2.N.P. – dokončuje se výmalba místností.
b) 1.N.P. a 2.N.P. – provádí se obklady za umývadly ve třídách.
c) 1.N.P. a 2.N.P. – probíhá lití a broušení podlahových stěrek ve třídách a kabinetech
d) 1.N.P. a 2.N.P. – dokončuje se kompletace elektroinstalace

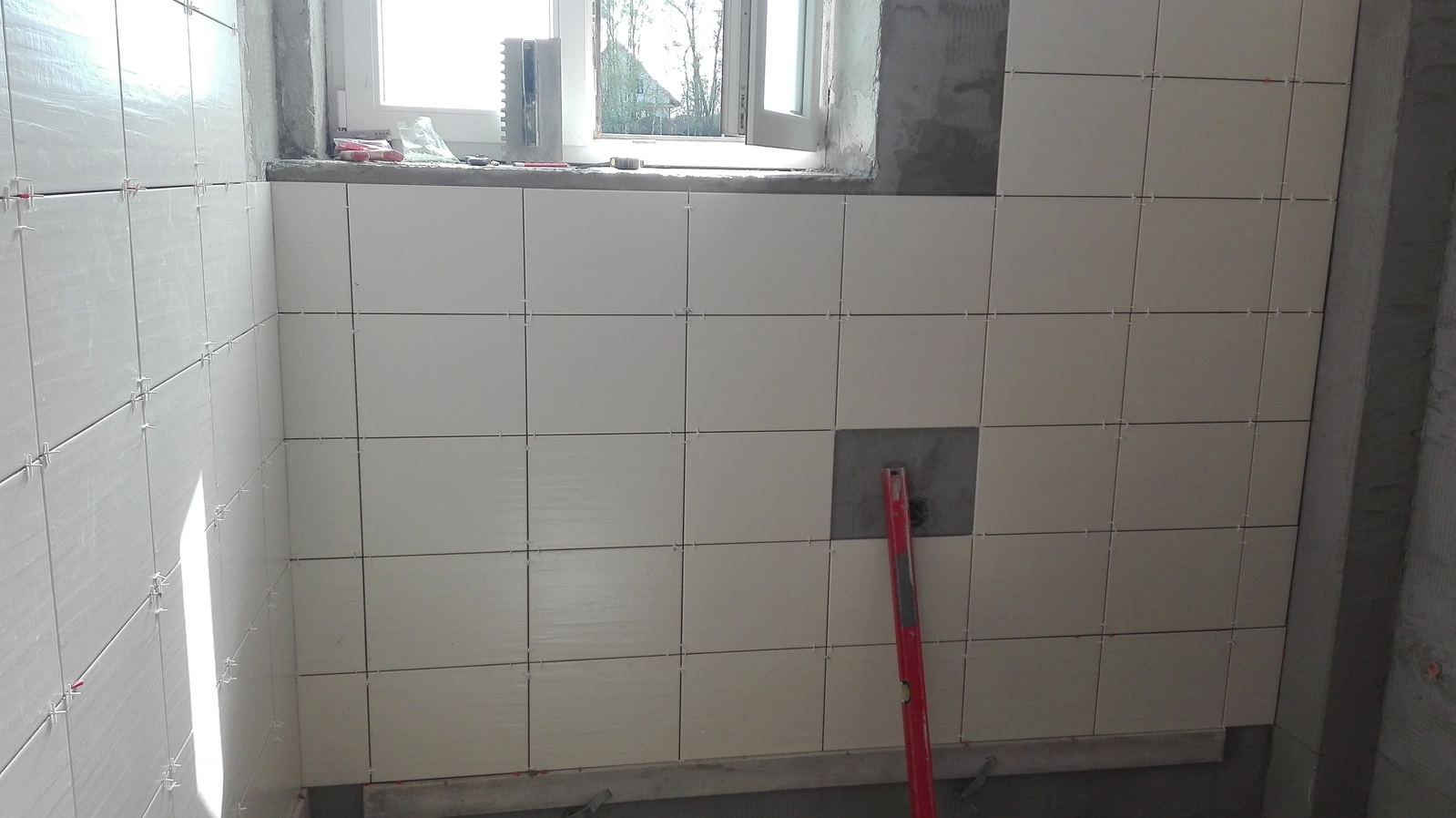

e) 2.N.P. – WC pro imobilní – obkládají se stěny
2) Předpoklad dalšího průběhu stavebních prací :
a) 1.N.P. a 2.N.P. – pokládka heterogenního vinylu na podlahy ve třídách a kabinetech, provedení dlažby - imobilní WC ve 2.N.P.

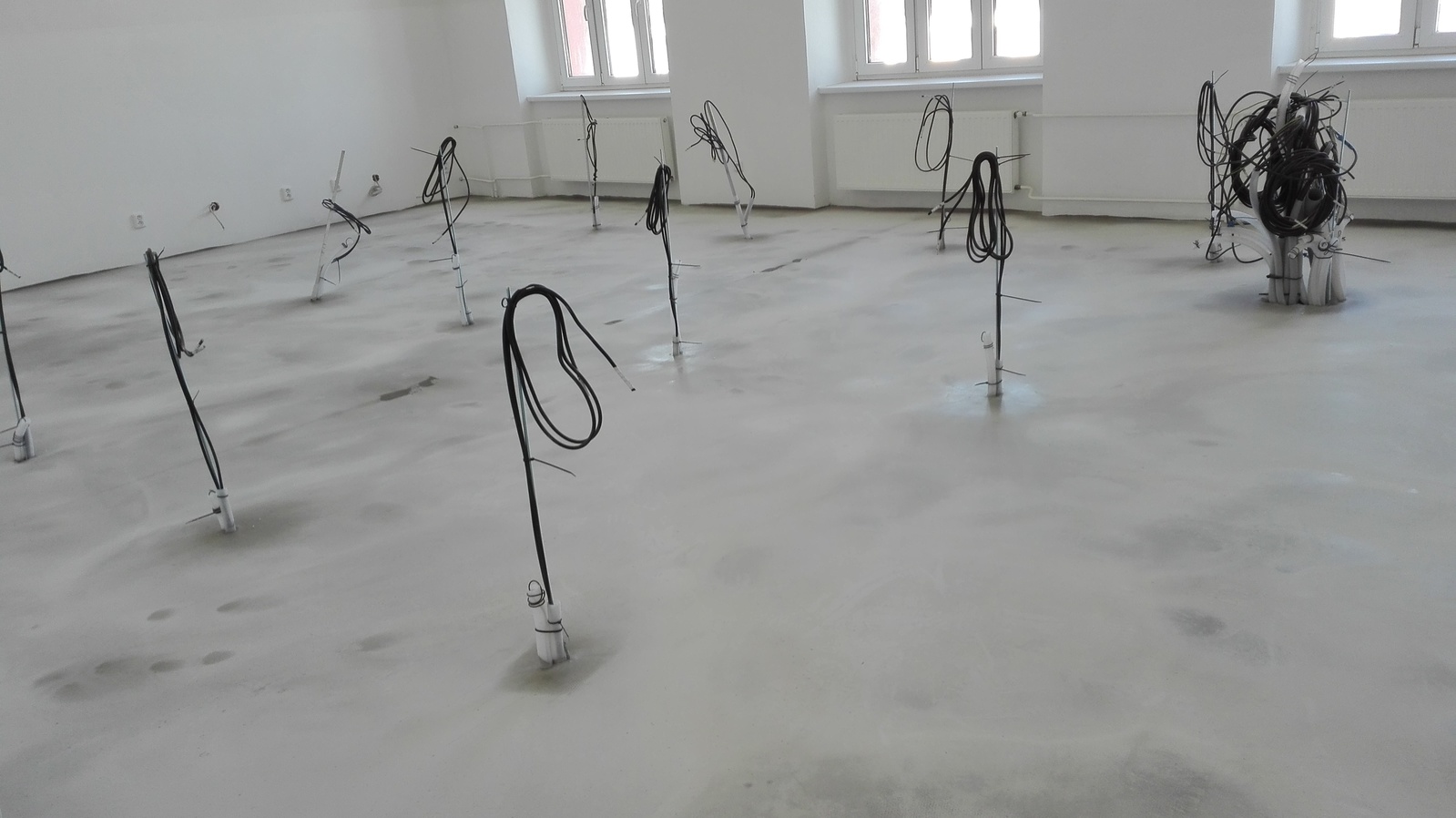

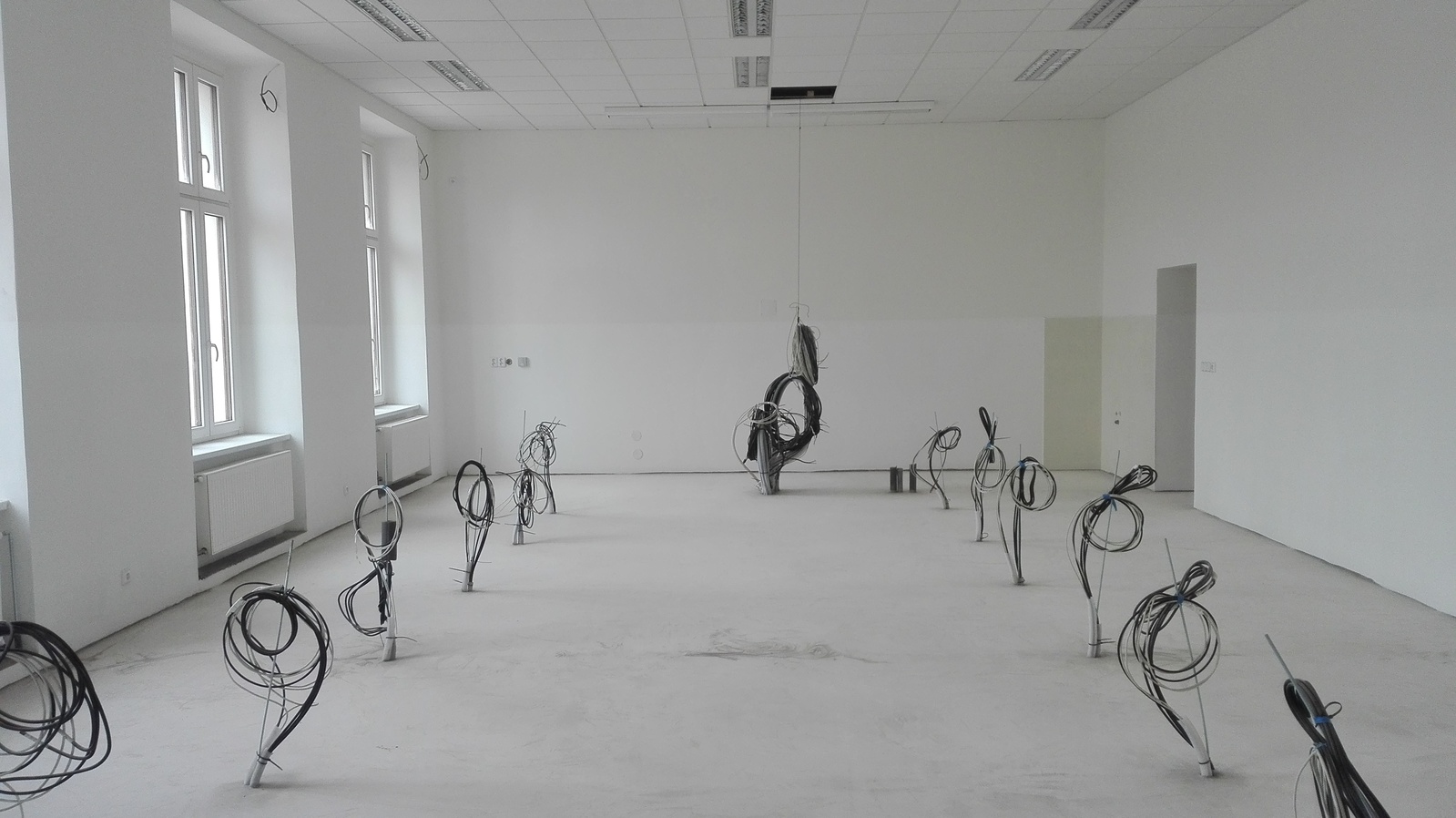

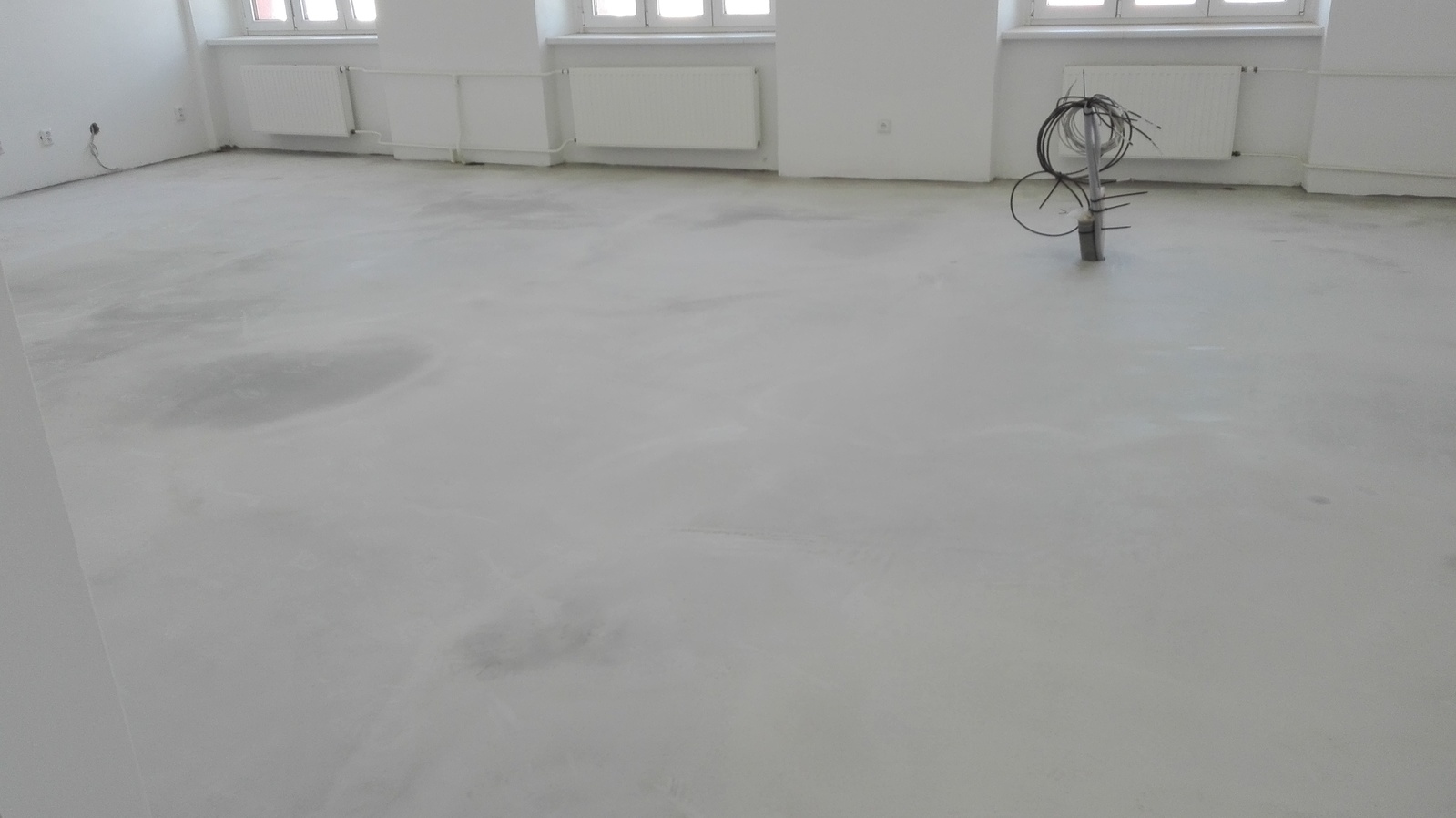

Zbroušené stěrky ve třídách:
Obkládání WC, tělocvična s novým linem...
Některé důležité detaily:
Rovněž probíhá výběrové řízení na mobiliář a pomůcky.
Tyršova 209
394 03 Horní Cerekev
Kancelář školy: +420 565 383 596, kancelar@zshornicerekev.cz
Školní jídelna: +420 565 396 222, jidelna@zshornicerekev.cz
Školní družina: +420 720 460 180, druzina@zshornicerekev.cz
