Horní menu

Fulltextové vyhledávání

Kalendář

P Ú S Č P S N
23 24 25 26 27 28 1
2 3 4 5 6 7 8
9
Jarní prázdniny
10
Jarní prázdniny
11
Jarní prázdniny
12
Jarní prázdniny
13
Jarní prázdniny
14
Jarní prázdniny
15
Jarní prázdniny
16 17 18 19 20
Matematický klokan
21 22
23 24 25 26 27 28 29
30 31 1 2 3 4 5

Plánované akce

P Ú S Č P S N
23 24 25 26 27 28 1
2 3 4 5 6 7 8
9
Jarní prázdniny
10
Jarní prázdniny
11
Jarní prázdniny
12
Jarní prázdniny
13
Jarní prázdniny
14
Jarní prázdniny
15
Jarní prázdniny
16 17 18 19 20
Matematický klokan
21 22
23 24 25 26 27 28 29
30 31 1 2 3 4 5
Drobečková navigace

Úvod > Škola > Aktuálně ze ZŠ Horní Cerekev > Rekonstrukce 35

Rekonstrukce 35

Týden od 22. 7. do 28. 7. 2019:

Ze zápisu z kontrolního dne 26. 7. 2019:

 Průběh výstavby I. etapy:

1)   Zúčastněné strany dnešního dne provedly prohlídku stavby a konstatují, že zbývá dokončit:

a)       1.N.P. a 2.N.P. – odstranění části drobných nedodělků

b)      1.N.P. – tělocvična – pokládka palubovky

 Průběh výstavby II. etapy:

1)   Zúčastněné strany dnešního dne provedly prohlídku stavby s tím, že se provádí tyto práce:

a)    2.N.P. – stavební část – je dokončena výměna poškozených částí záklopů a zesílení všech stropních trámů

b)     2.N.P. – stavební část – podlahy – provádí se tepelné izolace podlah v učebnách a sborovně

c)  1.N.P. a 2.N.P. – elektroinstalace – osazují se podružné elektrorozvaděčové skříně a provádí se páteřní přívody z hlavního elektrorozvaděče

d)     2.N.P. – jsou provedeny hrubé instalace rozvodů slaboproudu

e) 1.N.P. a 2.N.P. – na chodbách se provádí bourání betonové dlažby a vrchního betonu, probíhá zároveň vodorovný a svislý přesun stavební sutě a její odvoz ze staveniště

2)  Předpoklad dalšího průběhu stavebních prací:

a)   1.N.P. a 2.N.P. – na chodbách započne odstraňování násypů ze sutě a zeminy a vodorovný        i svislý přesun stavební sutě a její odvoz ze staveniště

b)     2.N.P. – proběhne pokládka kročejové izolace v učebnách pod vrchní beton

c)     2.N.P. – elektroinstalace – na chodbách budou pokračovat práce na elektroinstalaci

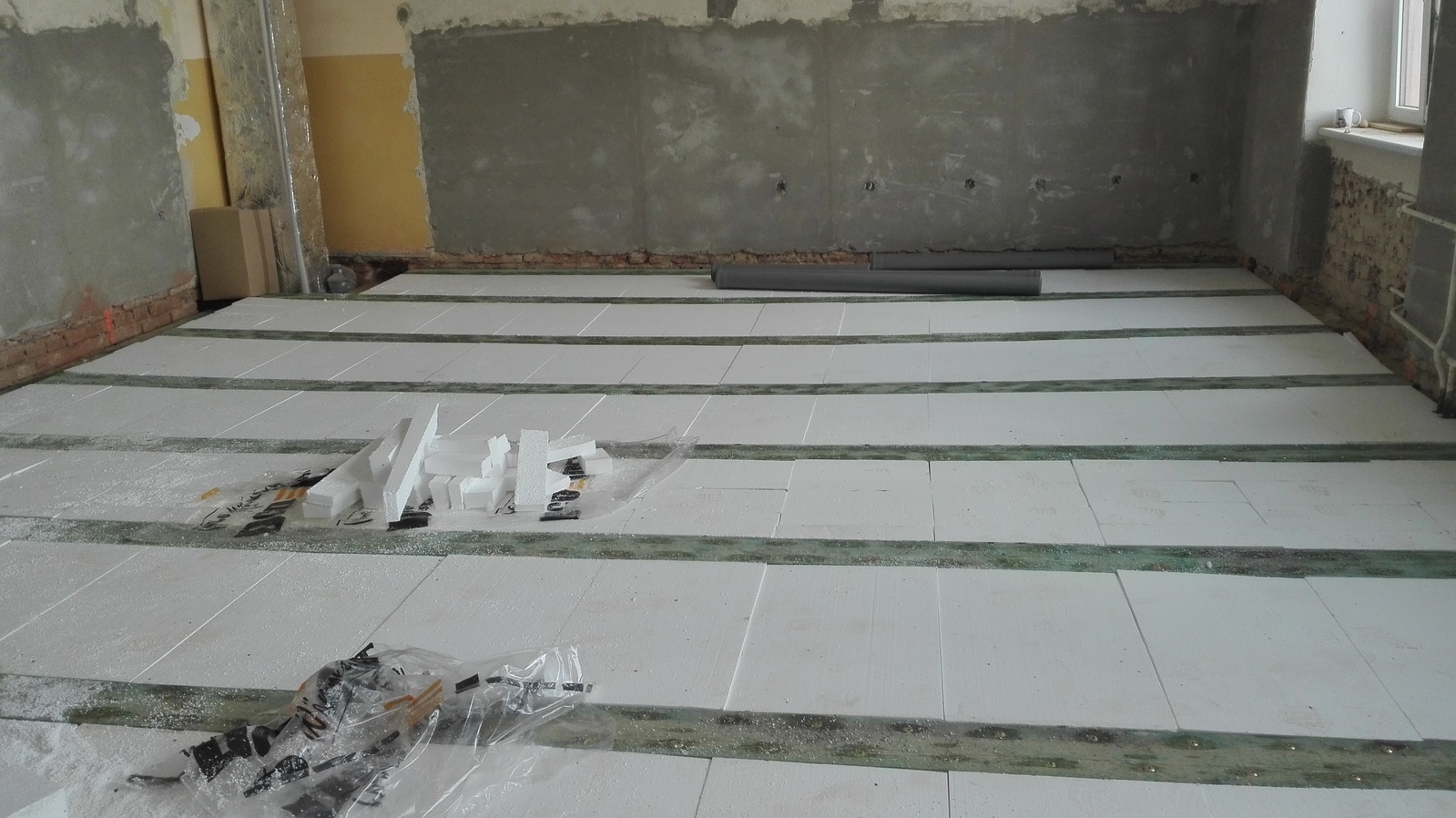

Stav podlah ve všech šesti místnostech 2NP (2. etapa/levá část hlavní budovy):

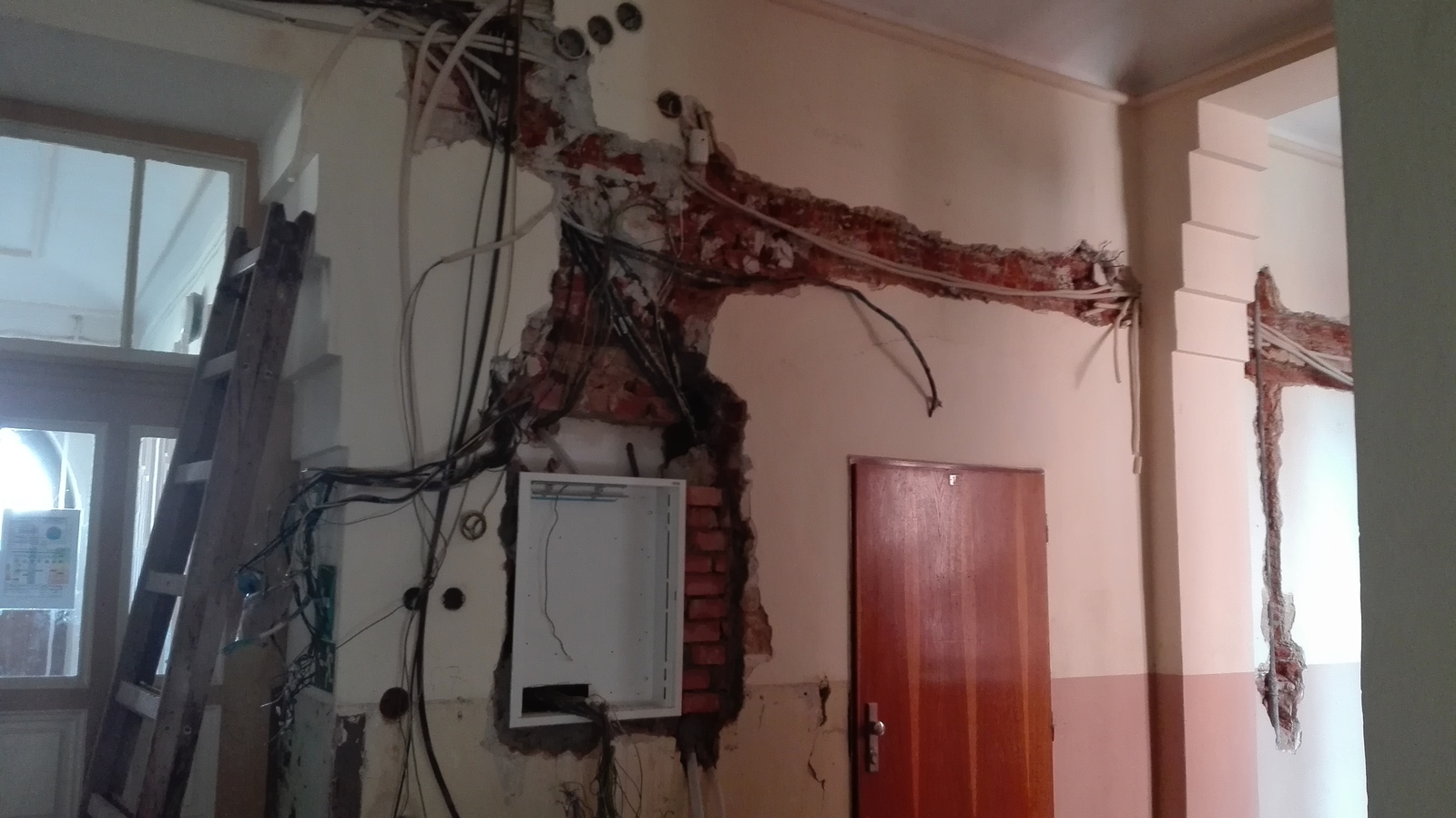

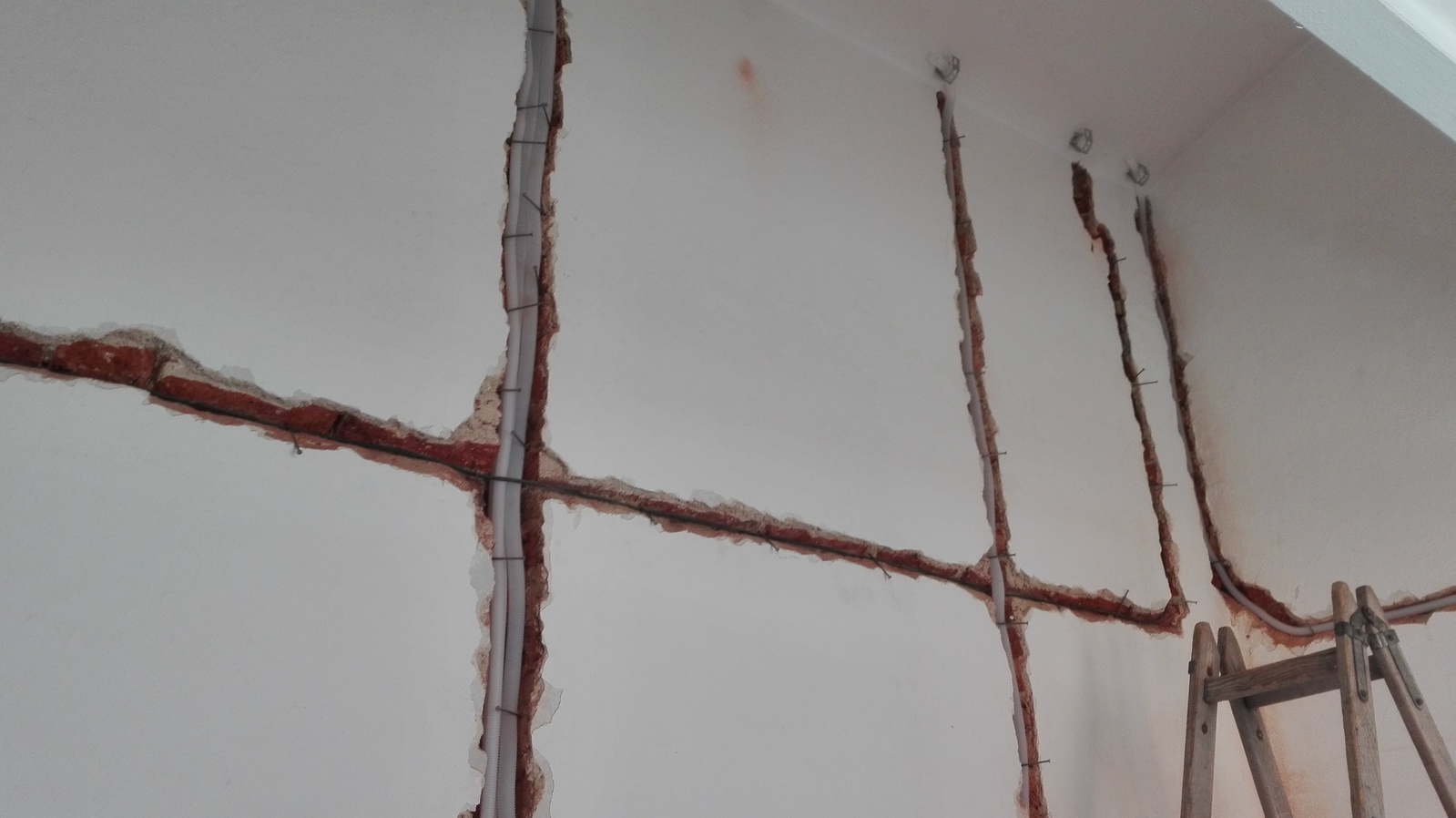

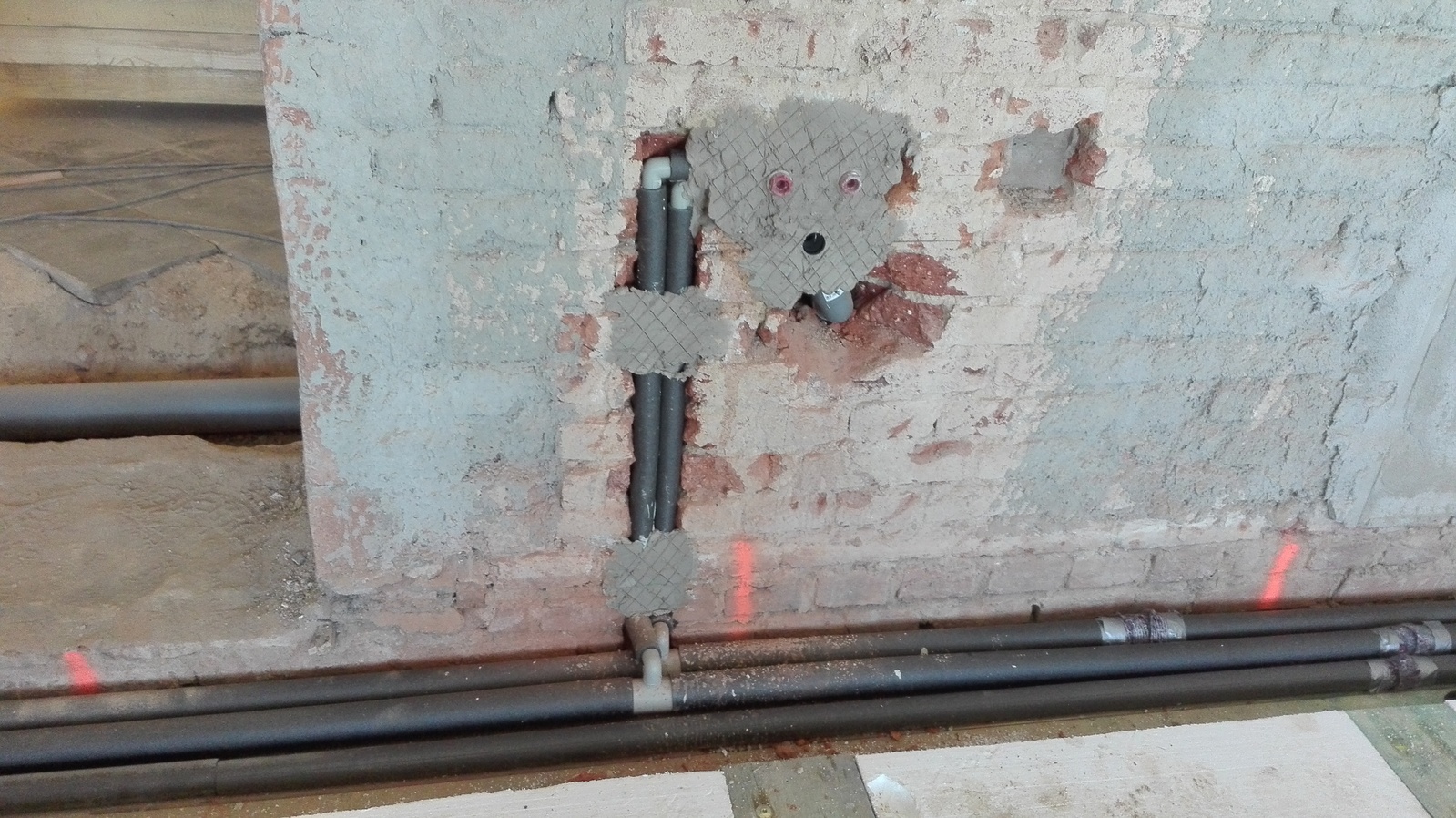

Nejvíce je vidět a slyšet "řádění" elektrikářů:

Pokračují i práce "voda/odpady":

Začíná i odstraňování materiálu na chodbách v obou podlažích:

Práce budou pokračovat také o víkendu, za týden bude probíhat betonáž ve třídách i na chodbách.
