Horní menu

Fulltextové vyhledávání

Kalendář

P Ú S Č P S N
28 29
Soutěž v anglickém jazyce
30
Přednáška - statistická gramotnost
1 2
Ředitelské volno pro žáky - 2.5.2025
3 4
5 6 7 8 9
Ředitelské volno pro žáky - 9.5.2025
10 11
12 13 14 15
První pomoc do škol III.
16
LAO II. stupeň - školní kolo
17 18
19 20 21
Mladý zahrádkář - okresní kolo
22
LAO I. stupeň - školní kolo
23 24 25
26 27
LAO 2. stupeň - okresní kolo
28 29 30 31 1

Plánované akce

P Ú S Č P S N
28 29
Soutěž v anglickém jazyce
30
Přednáška - statistická gramotnost
1 2
Ředitelské volno pro žáky - 2.5.2025
3 4
5 6 7 8 9
Ředitelské volno pro žáky - 9.5.2025
10 11
12 13 14 15
První pomoc do škol III.
16
LAO II. stupeň - školní kolo
17 18
19 20 21
Mladý zahrádkář - okresní kolo
22
LAO I. stupeň - školní kolo
23 24 25
26 27
LAO 2. stupeň - okresní kolo
28 29 30 31 1
Drobečková navigace

Úvod > Škola > Aktuálně ze ZŠ Horní Cerekev > Rekonstrukce 38

Rekonstrukce 38

Týden od 12. 8.  do 18. 8. 2019:

Ze zápisu z kontrolního dne 16. 8. 2019:

 Průběh výstavby I. etapy :

1)   Zúčastněné strany dnešního dne provedly prohlídku stavby a konstatují, že zbývá dokončit:

a)   1.N.P. – tělocvična – dokončena je pokládka palubovky - zbývá doplnit ve dveřích

b)   1.N.P. – tělocvična – zbývá osadit ochranné lišty na ostěních obou dveří

2)   Zúčastněné strany dnešního dne provedly prohlídku stavby a konstatují, že zbývá dokončit:

a)       1.N.P. a 2.N.P. – odstranění části drobných nedodělků

Průběh výstavby II. etapy :

1)   Zúčastněné strany dnešního dne provedly prohlídku stavby s tím, že se provádí tyto práce:

a)     1.N.P. a 2.N.P. –  slaboproud – pokračují práce na datových rozvodech

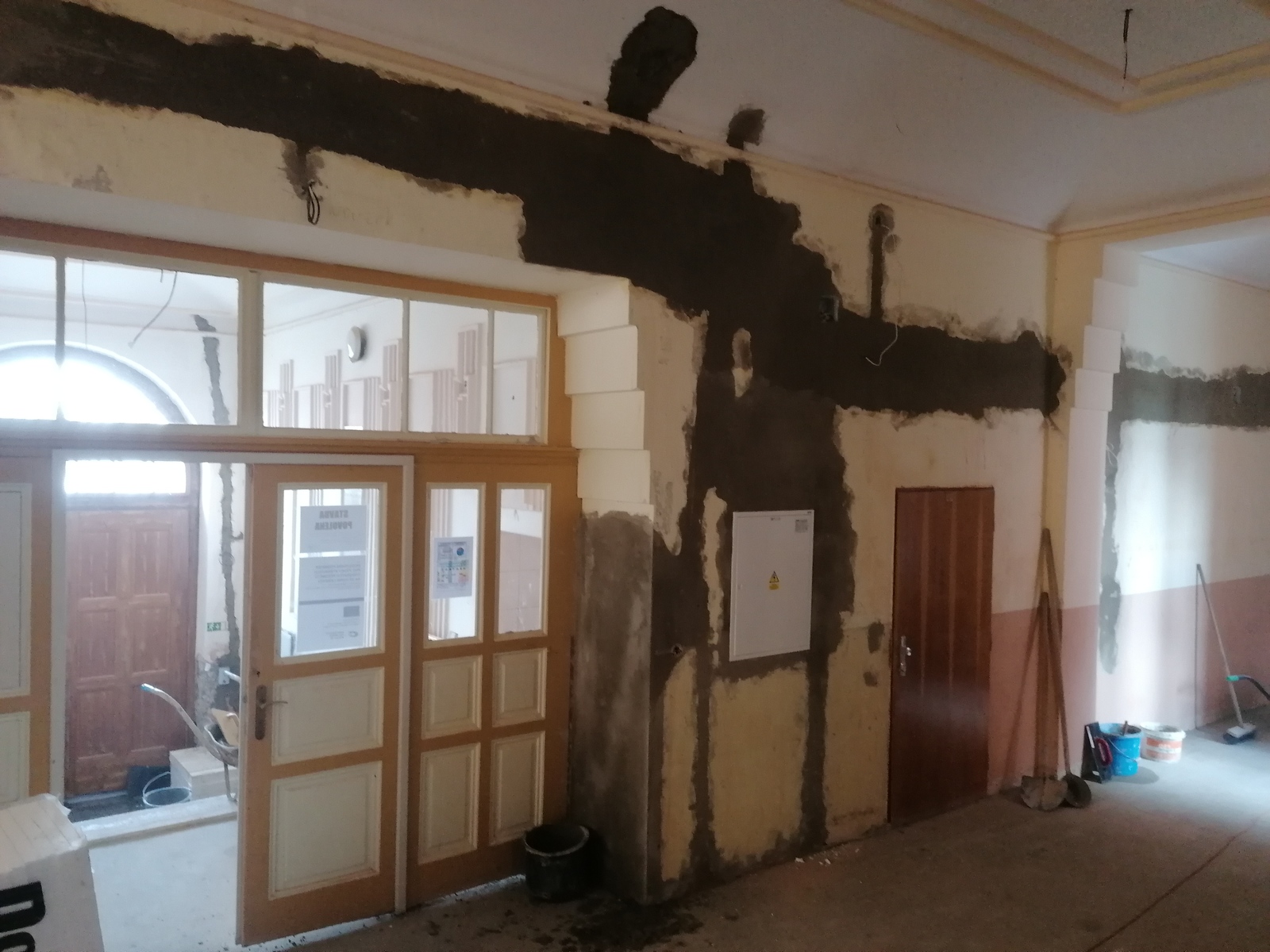

b)     1.N.P. a 2.N.P. – na chodbách probíhá oprava a štukování omítek

2)  Předpoklad dalšího průběhu stavebních prací :

a)     2.N.P. – na chodbách 19.8.2019 započne kladení keramické dlažby

b)     1.N.P. a 2.N.P. – v učebnách a dalších místnostech se bude provádět osazování dveřních zárubní

c)     1.N.P. a 2.N.P. – v učebnách a dalších místnostech se budou provádět jádrové omítky kolem dveří, za radiátory a štukování všech povrchů

d)     zdemontována bude lešenová věž II.etapy sloužící k vertikální dopravě materiálů a stavební sutě

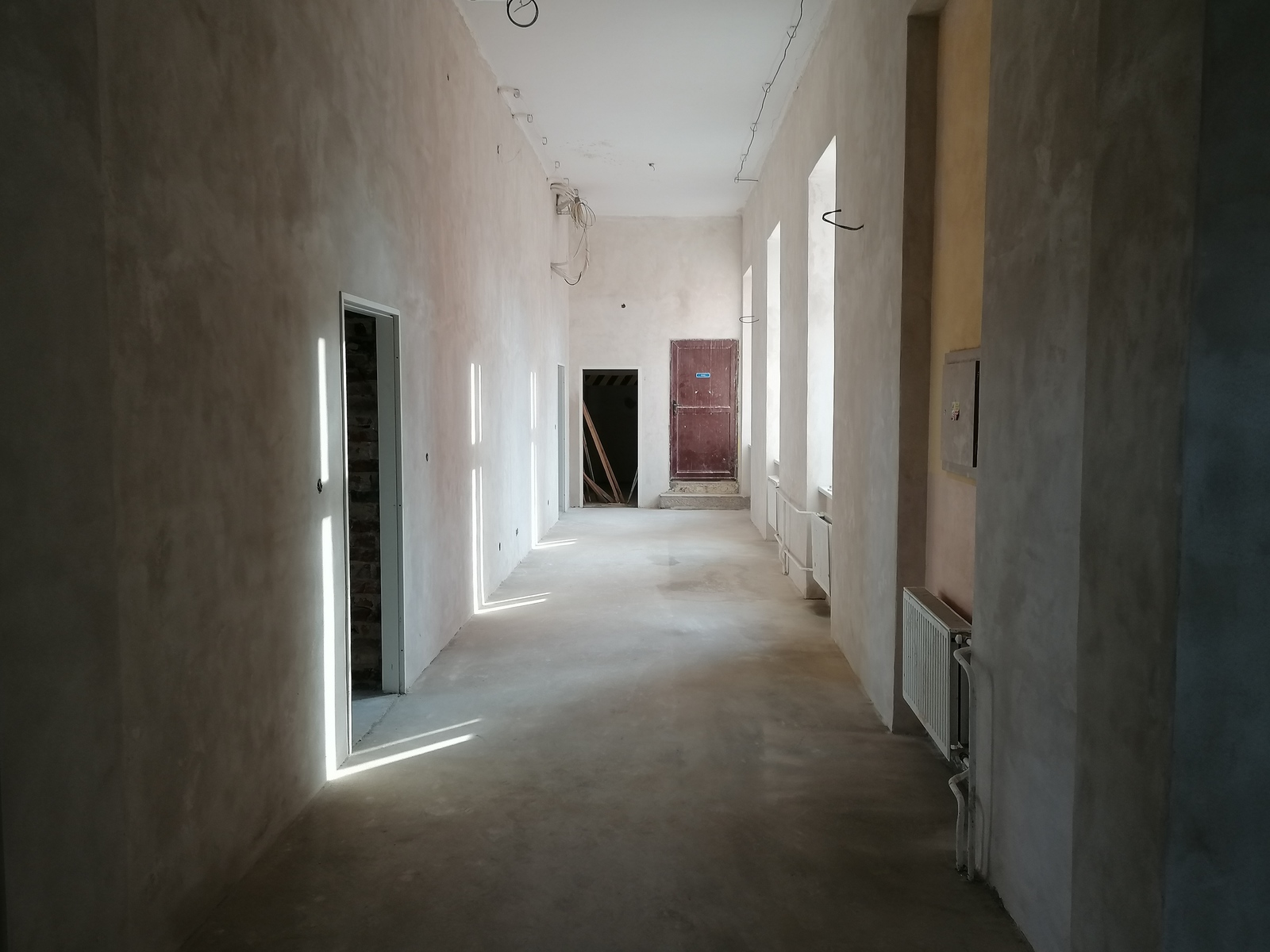

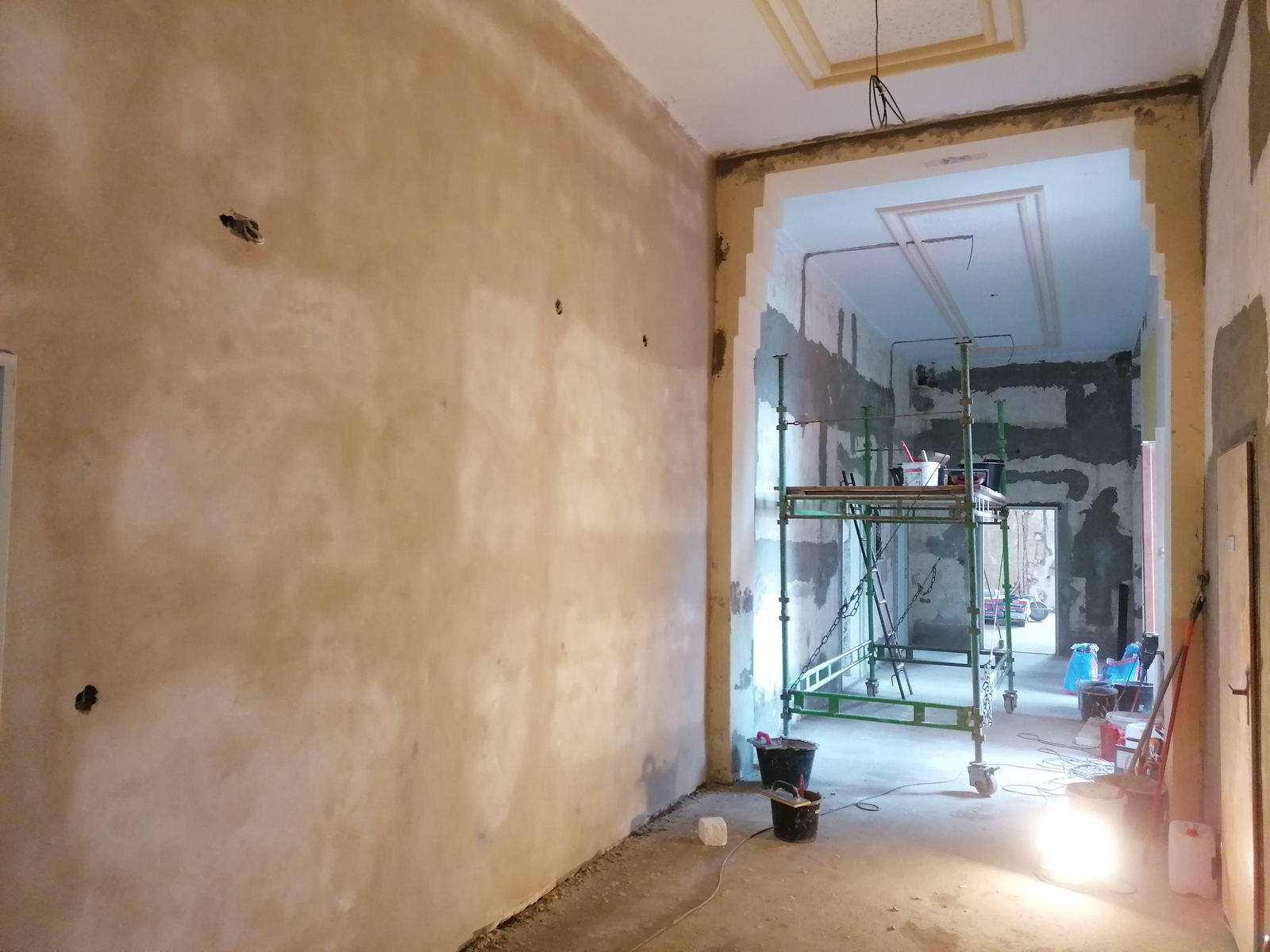

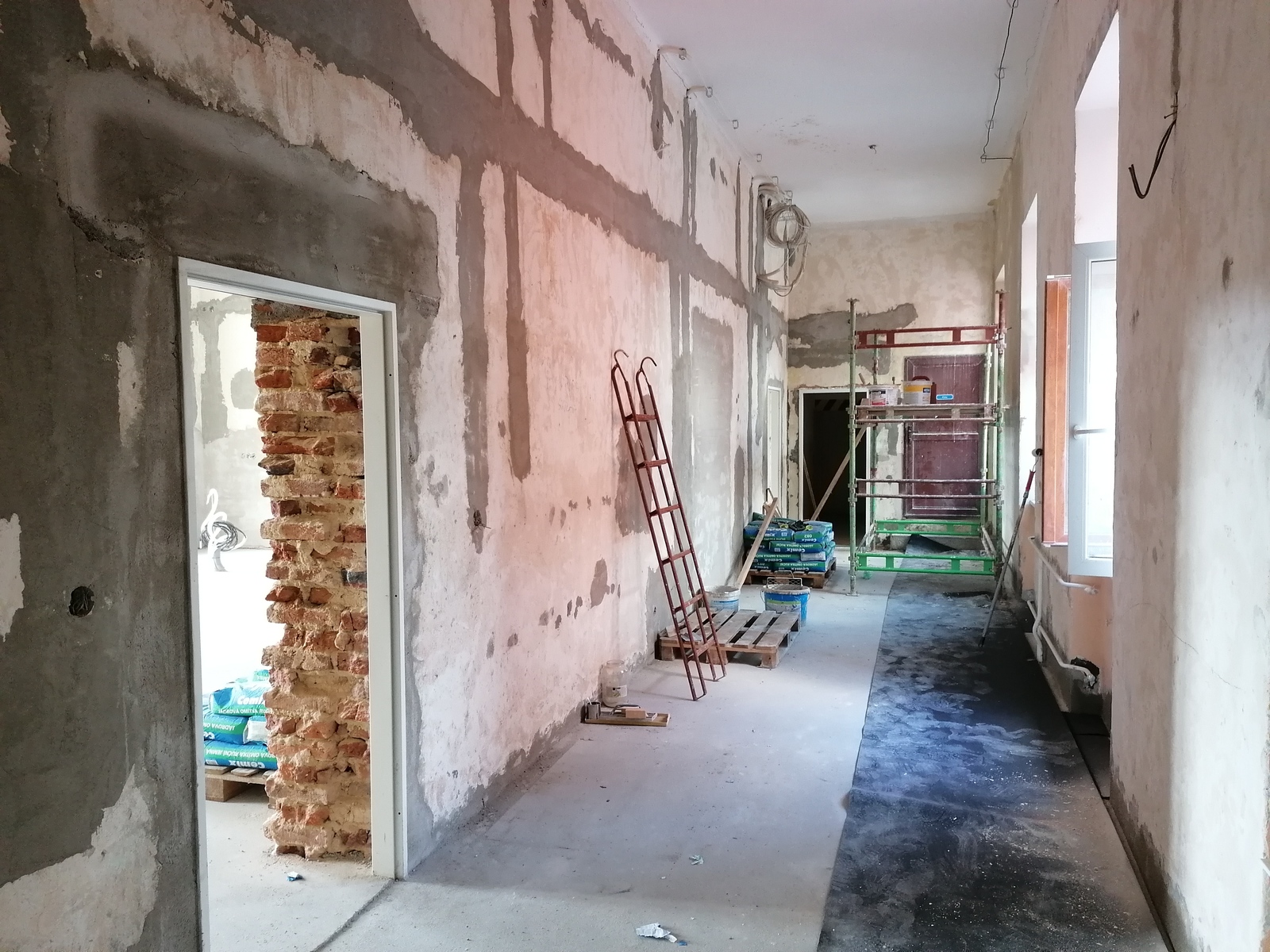

Pokroky na chodbách 1NP jsou vidět každým dnem...

Nejinak tomu je i ve 2NP...

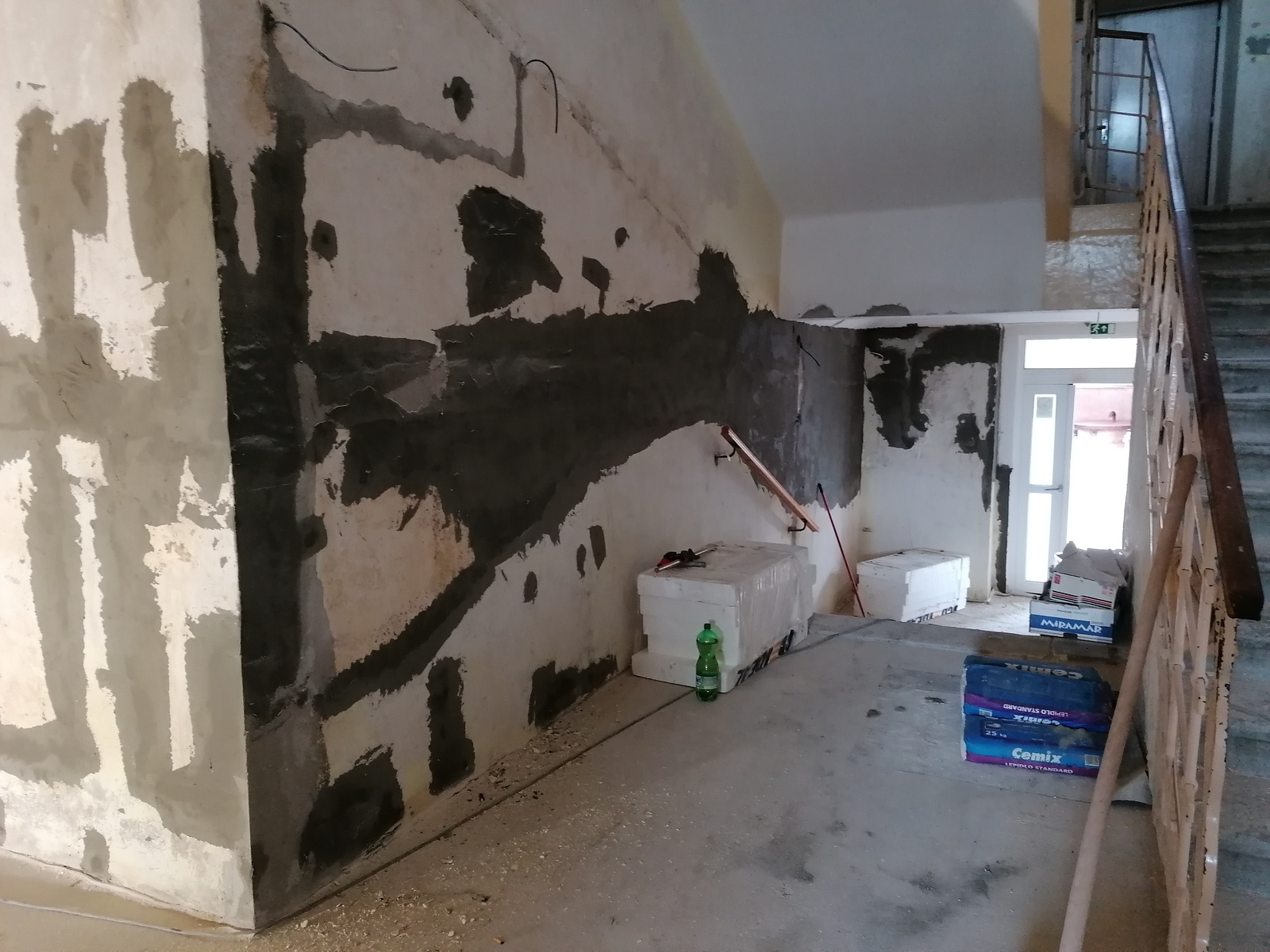

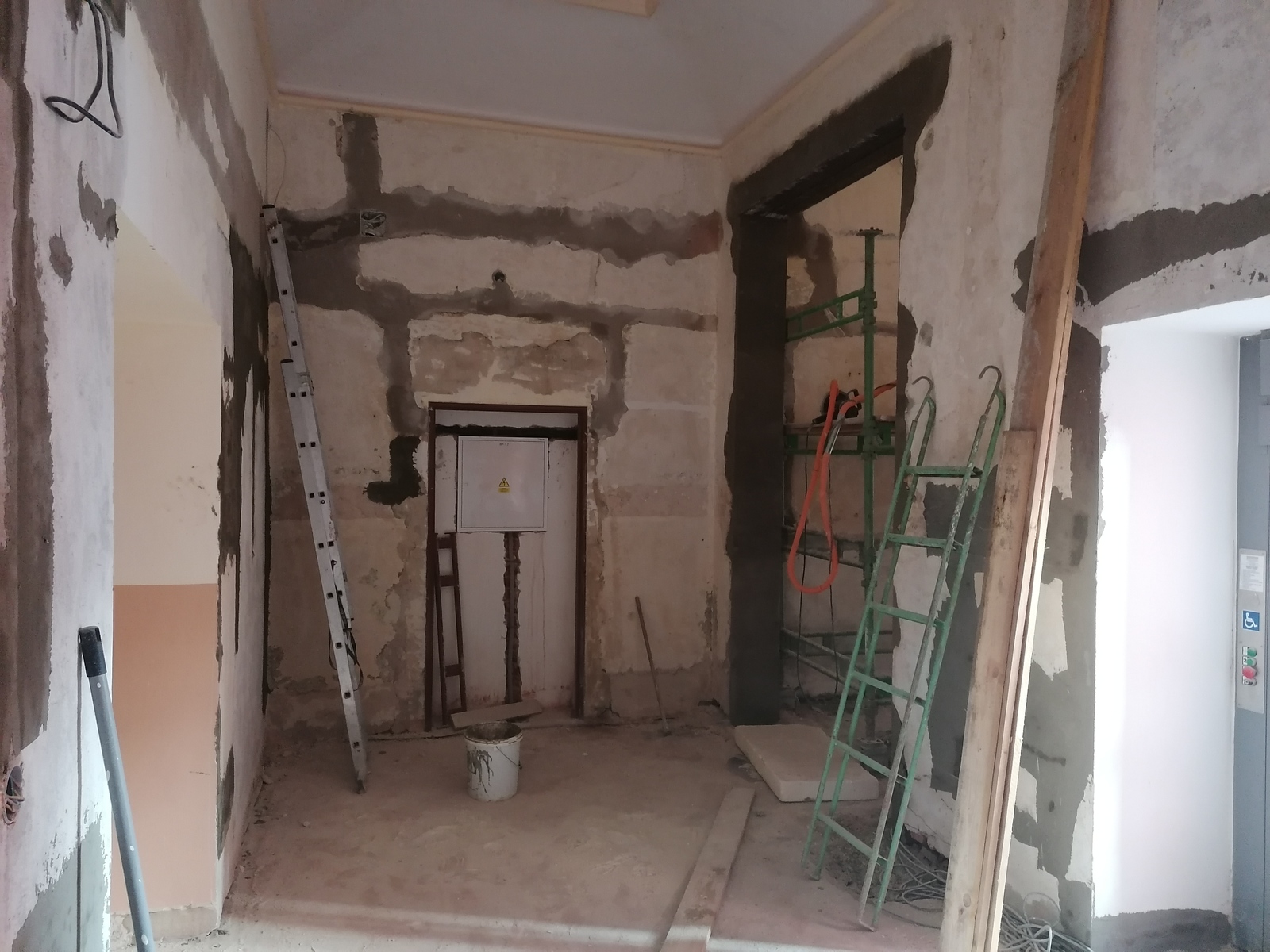

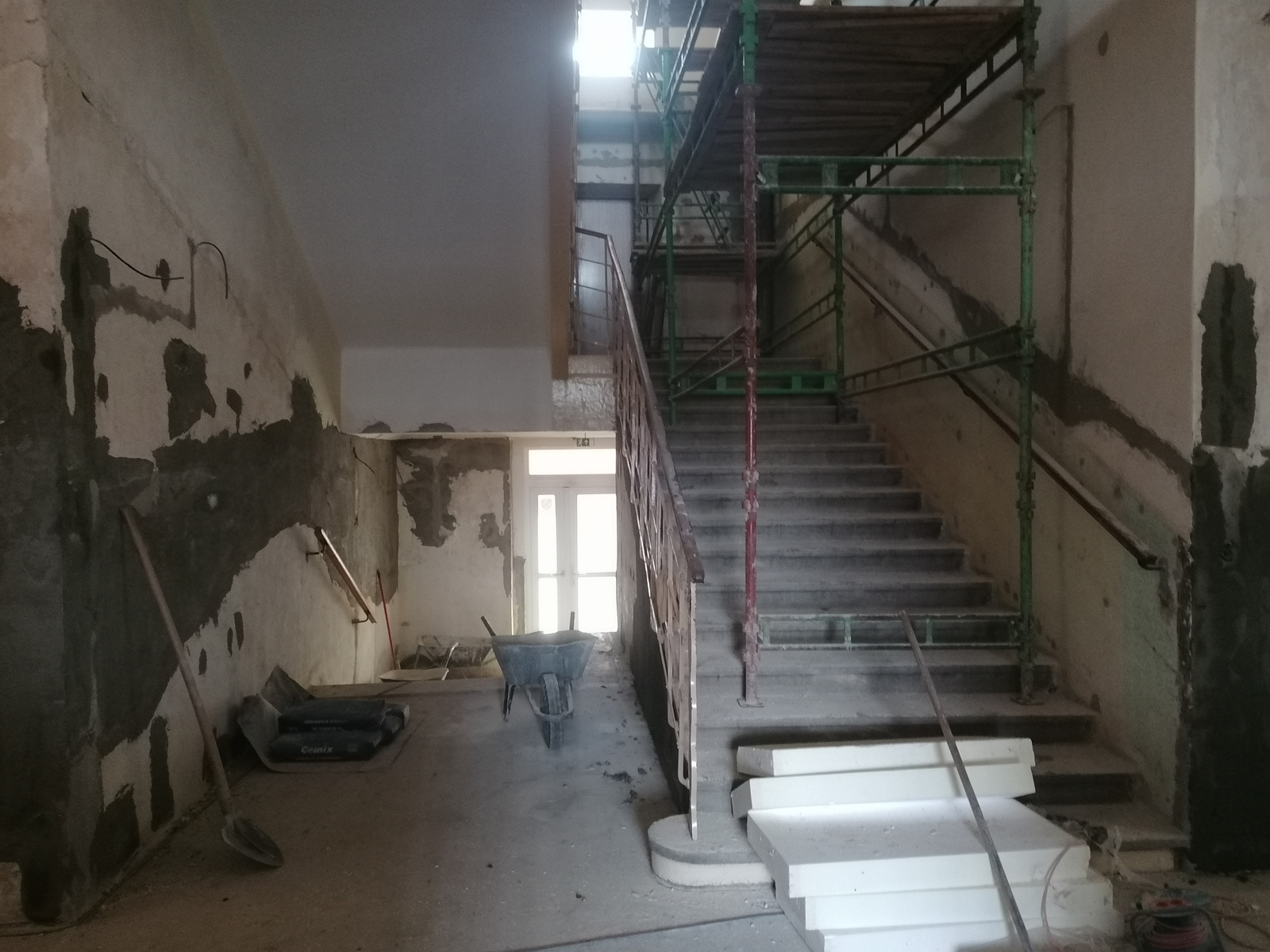

K úpravě stěn na hlavním schodišti bylo třeba postavit lešení...

Dlažba čeká na položení v následujícím týdnu, žebřiny na montáž...

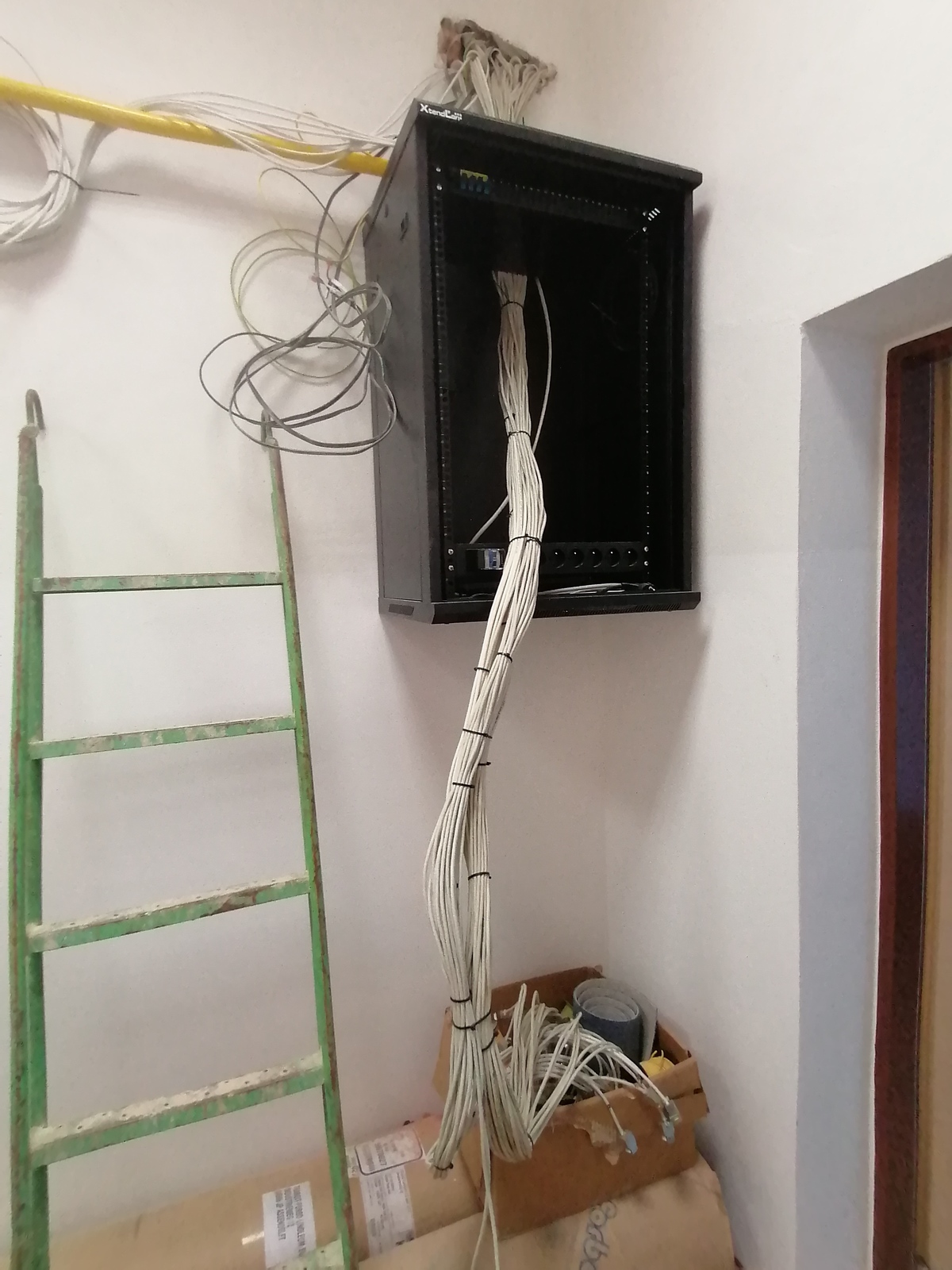

Detail zvonění/reproduktoru a nouzového osvětlení, "učesané" kabely - datový rozvaděč v 1NP...

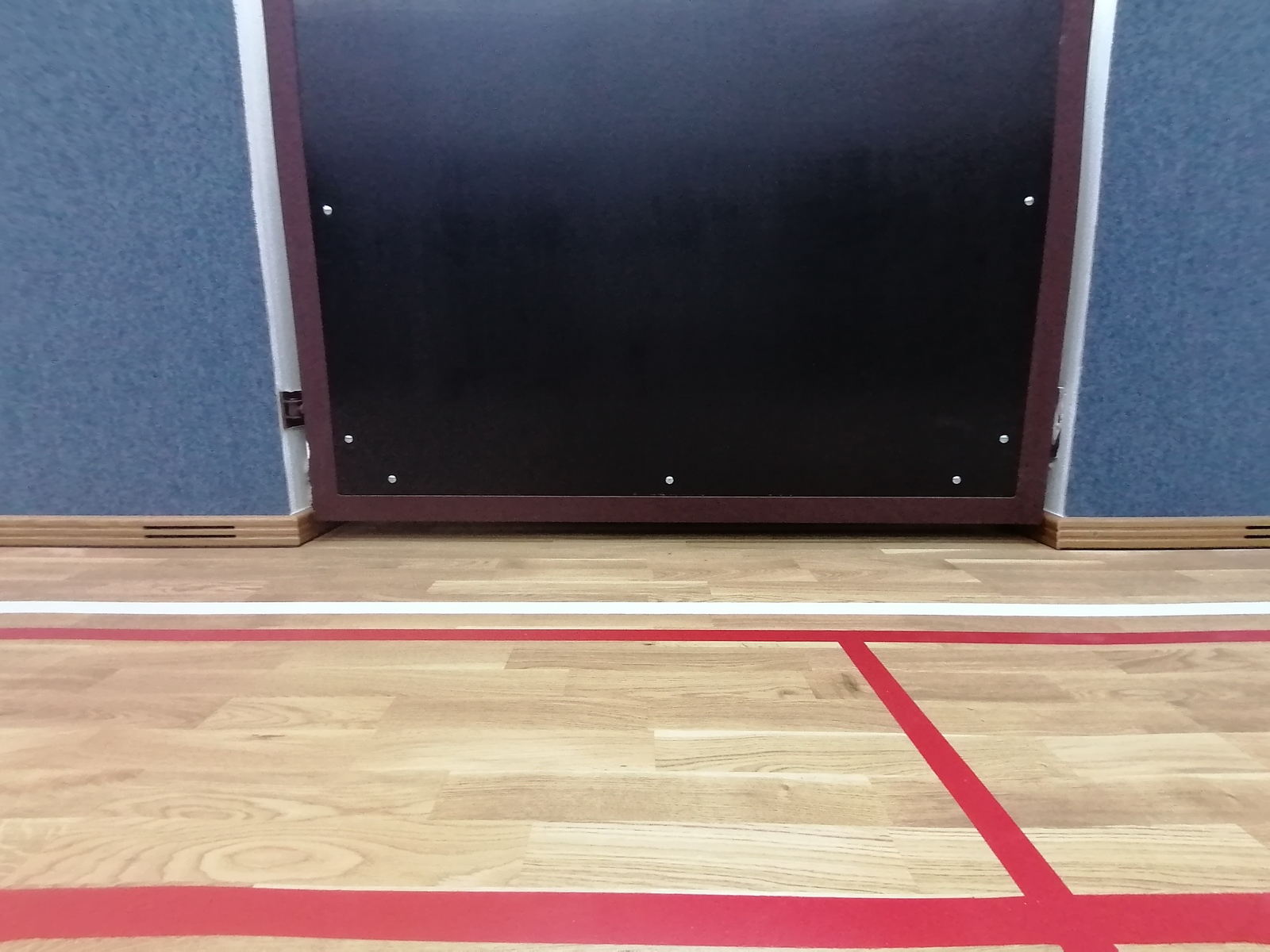

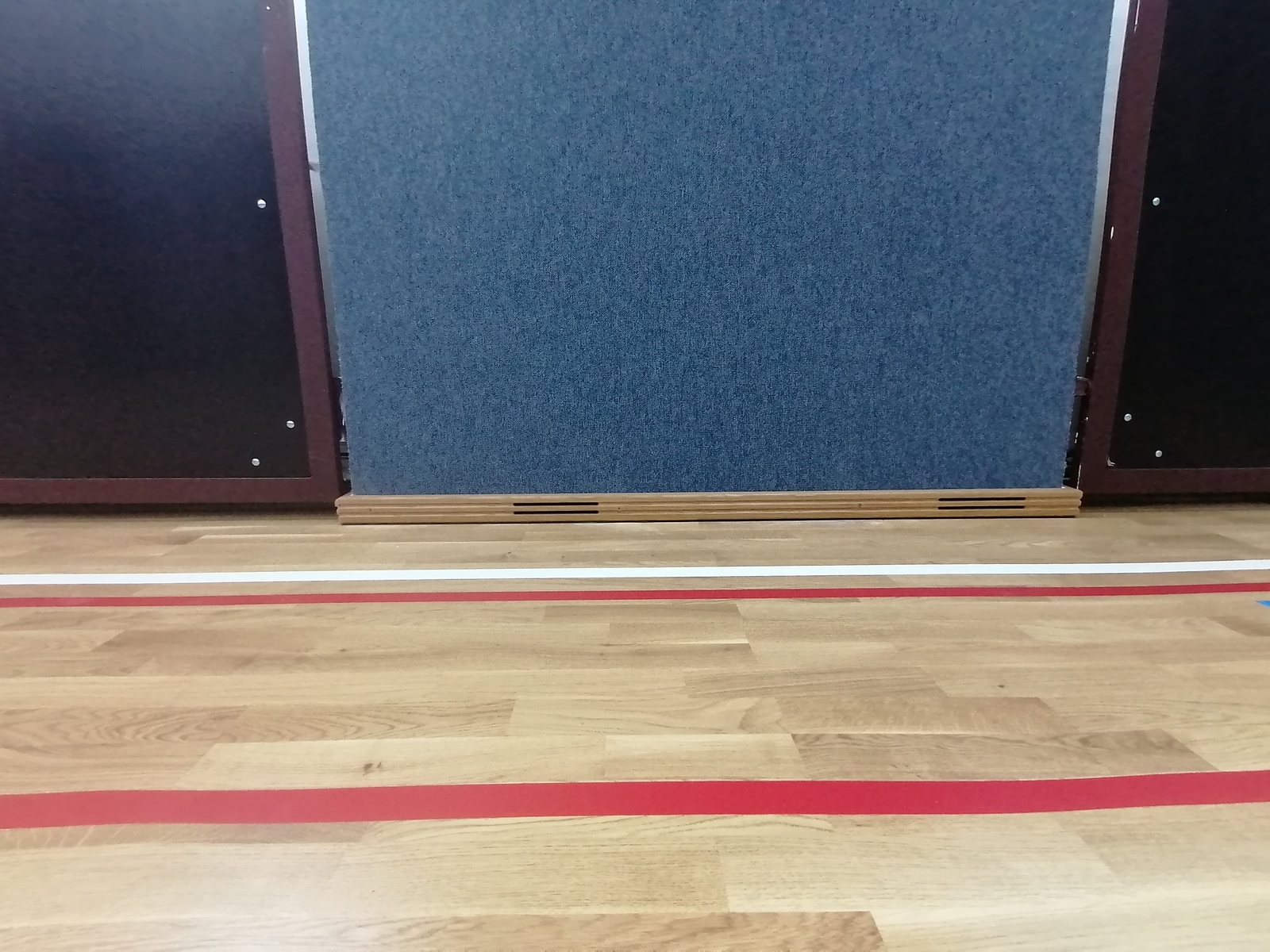

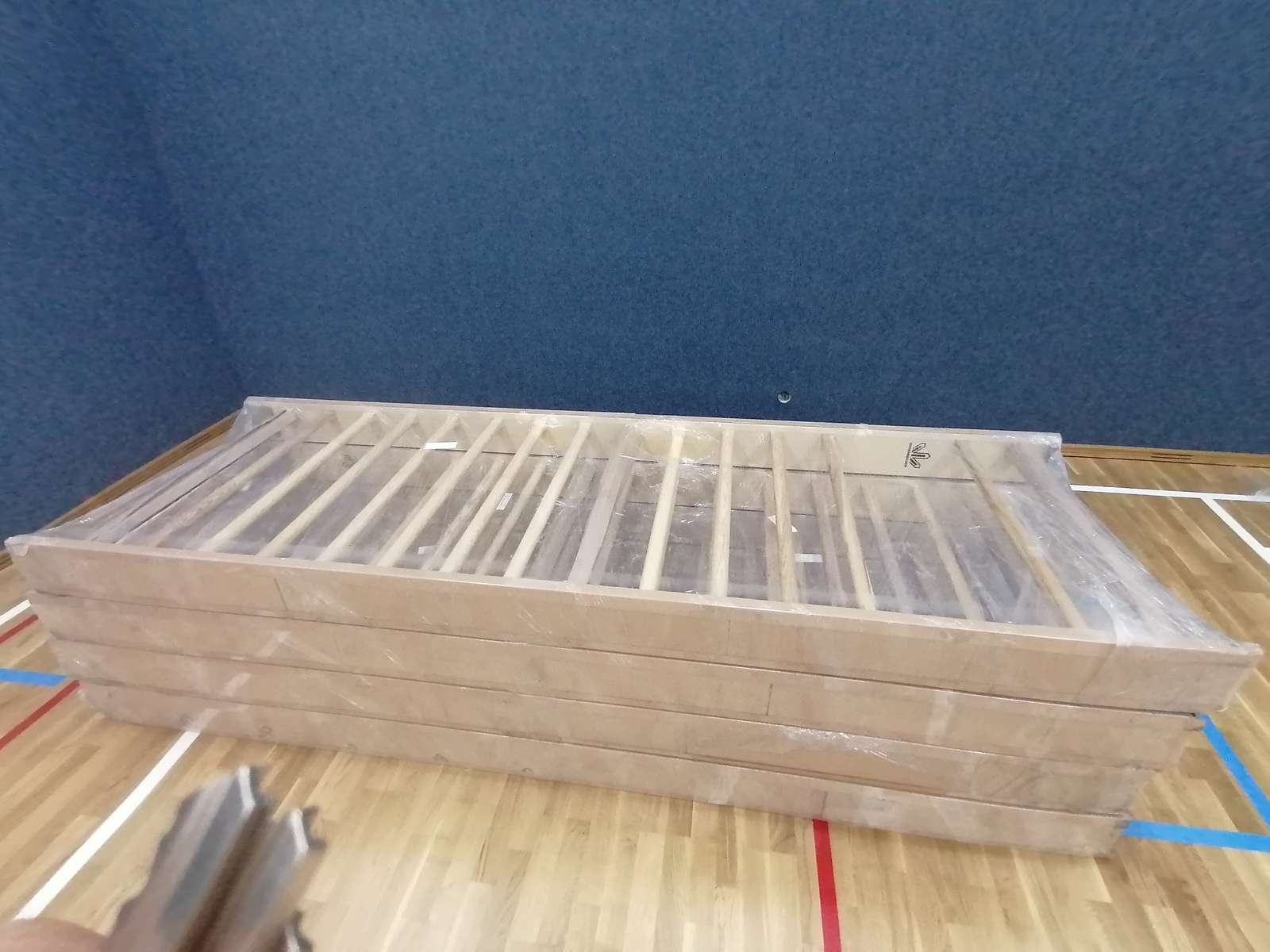

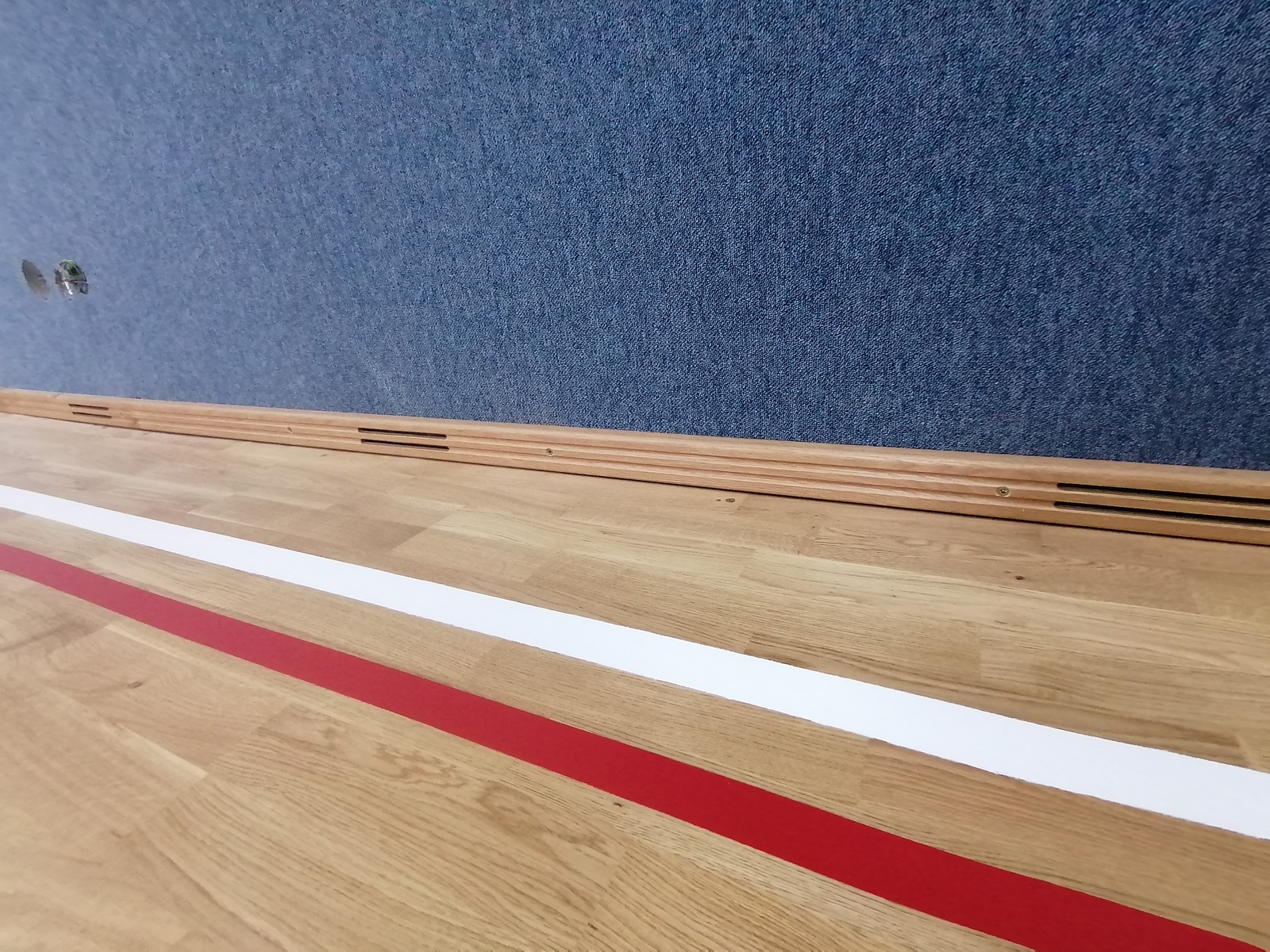

Několik detailů z nové tělocvičny...
