Týden od 16. do 22. 9. 2019
Ze zápisu z kontrolního dne 20. 9. 2019:
Průběh výstavby II. etapy:
1) Zúčastněné strany dnešního dne provedly prohlídku stavby s tím, že se provádí tyto práce:
a) 1.N.P. a 2.N.P. – slaboproud – dokončují se práce na datových rozvodech
b) 2.N.P. – v učebnách a kabinetech je položena vinylová podlaha
2) Předpoklad dalšího průběhu stavebních prací:
a) 1.N.P. a 2.N.P. – v chodbách, učebnách a dalších místnostech se odstraní nedodělky výmalby a nátěrů stěn
b) v učebnách se osadí soklová lišta na přechodech podlahy a stěny, v učebnách budou osazeny elektrické rolety

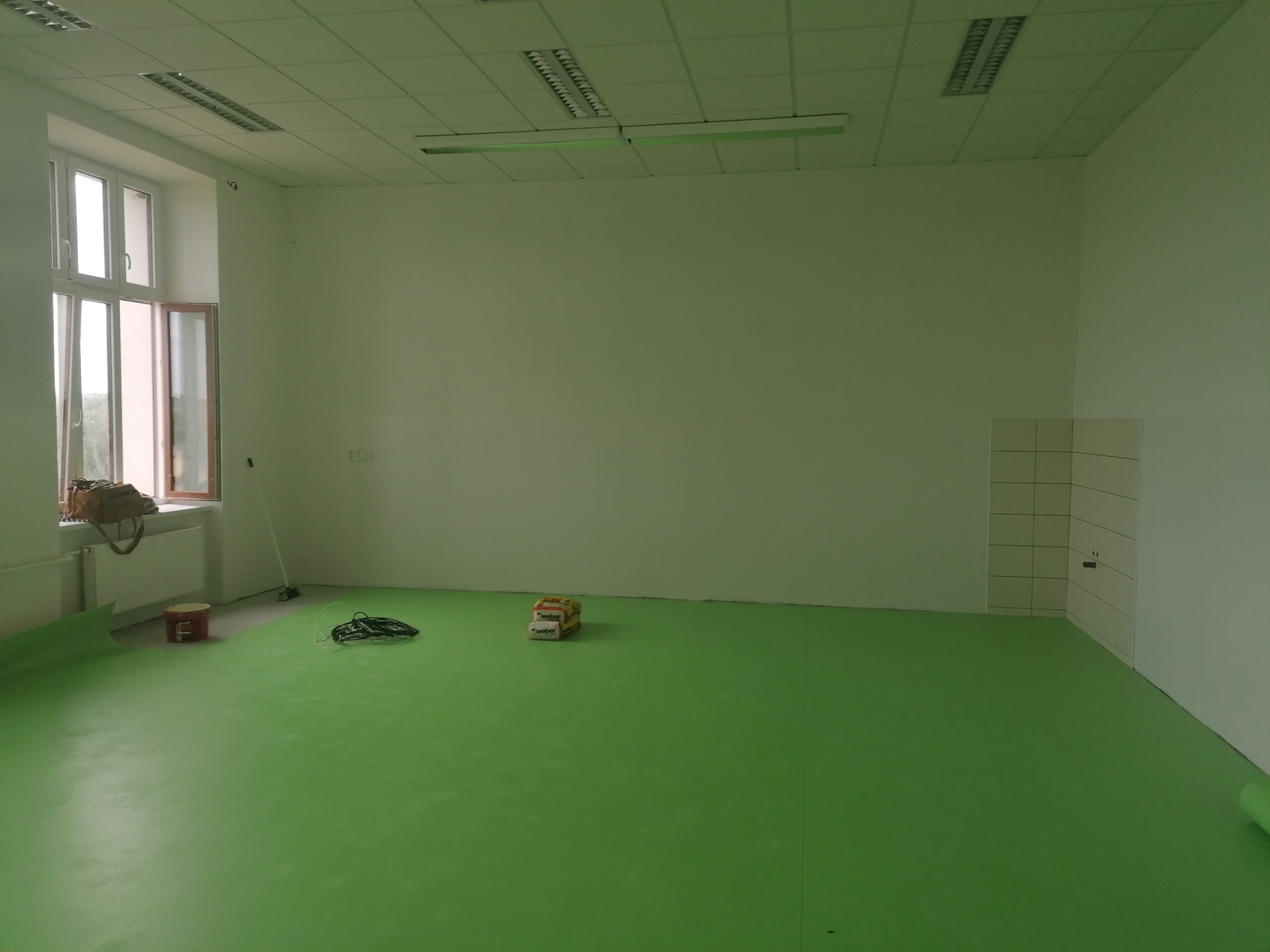

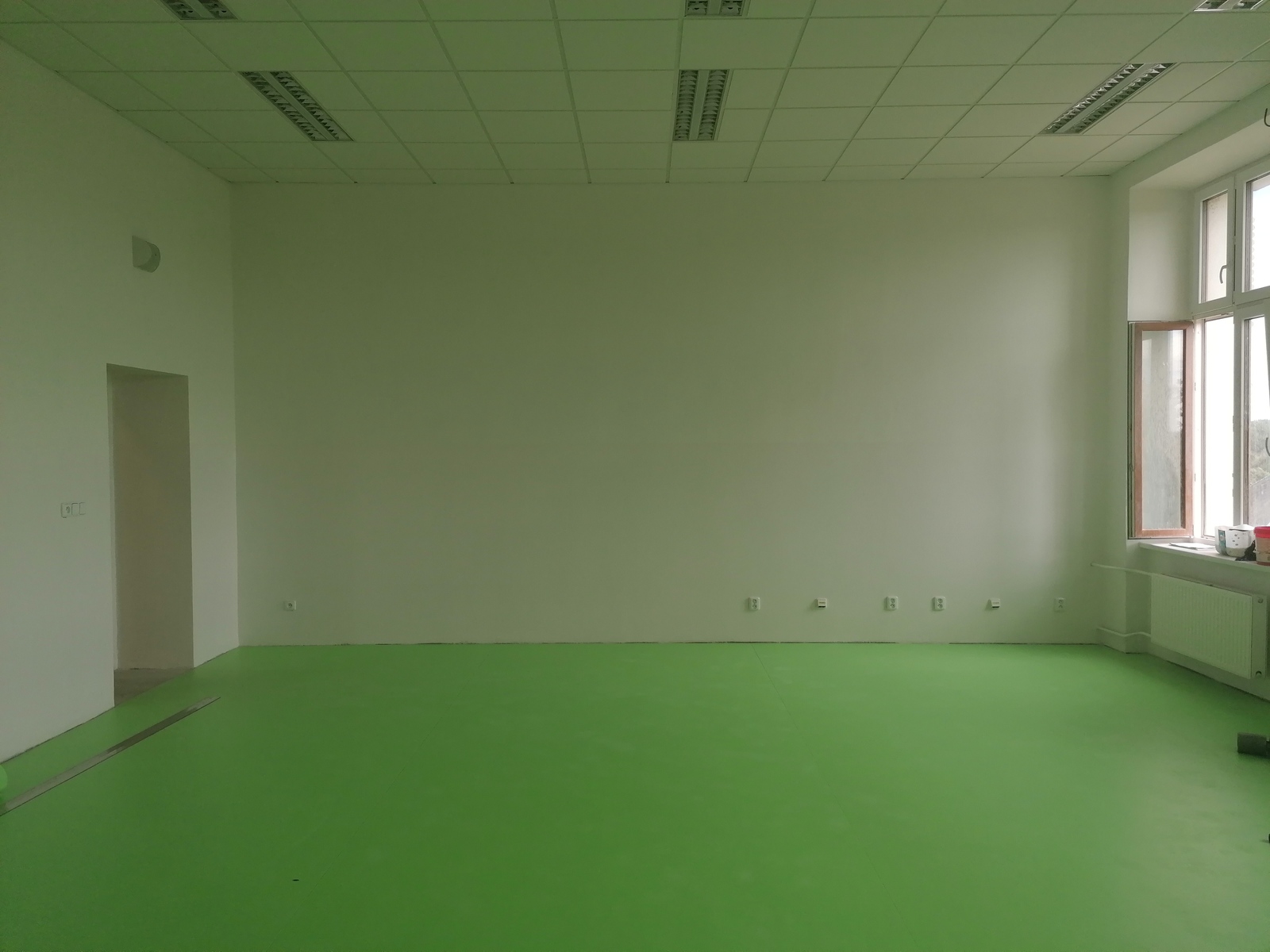

Poslední byla položena lina v učebně přírodovědy...

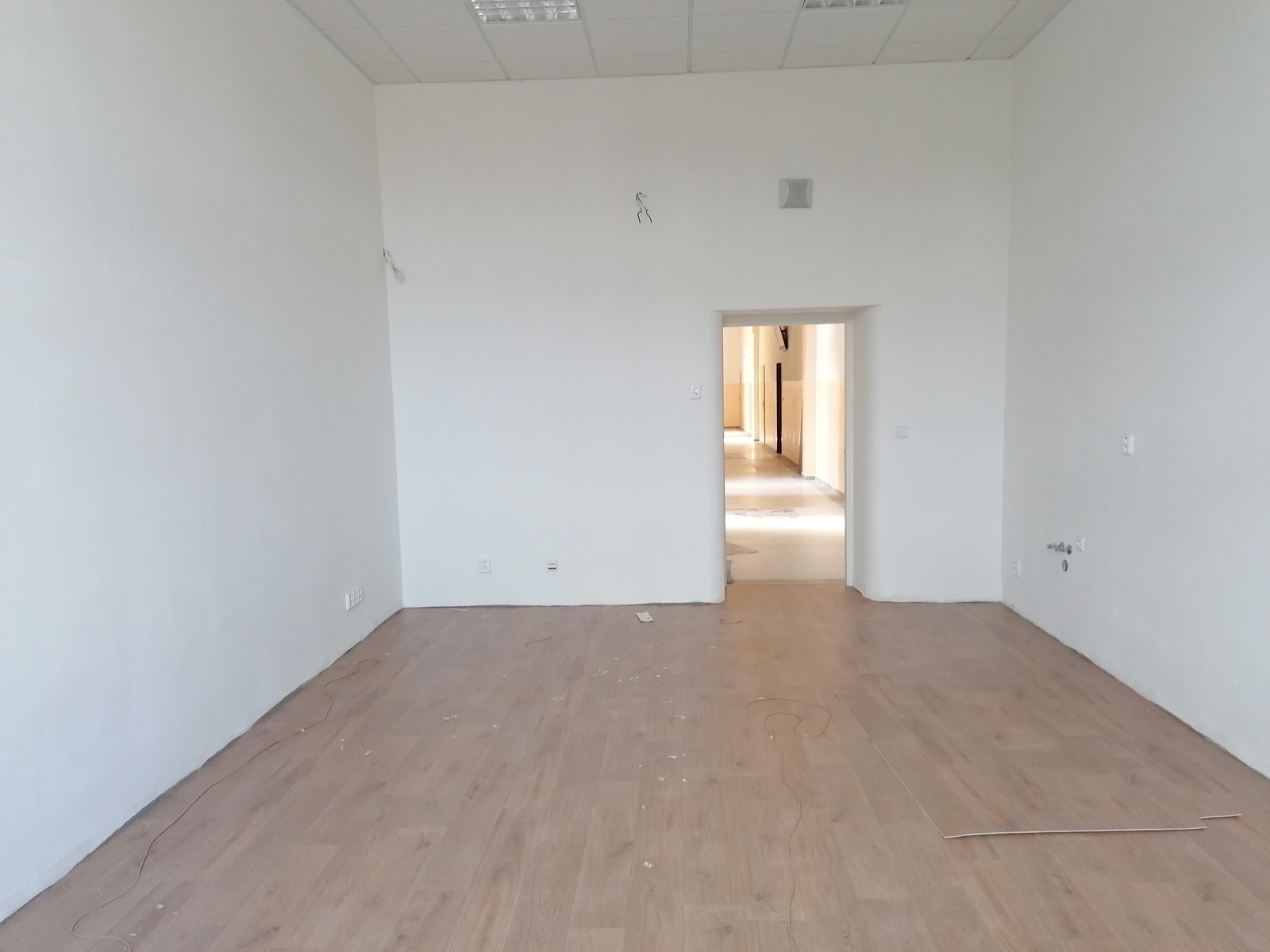

...a v kancelářích...

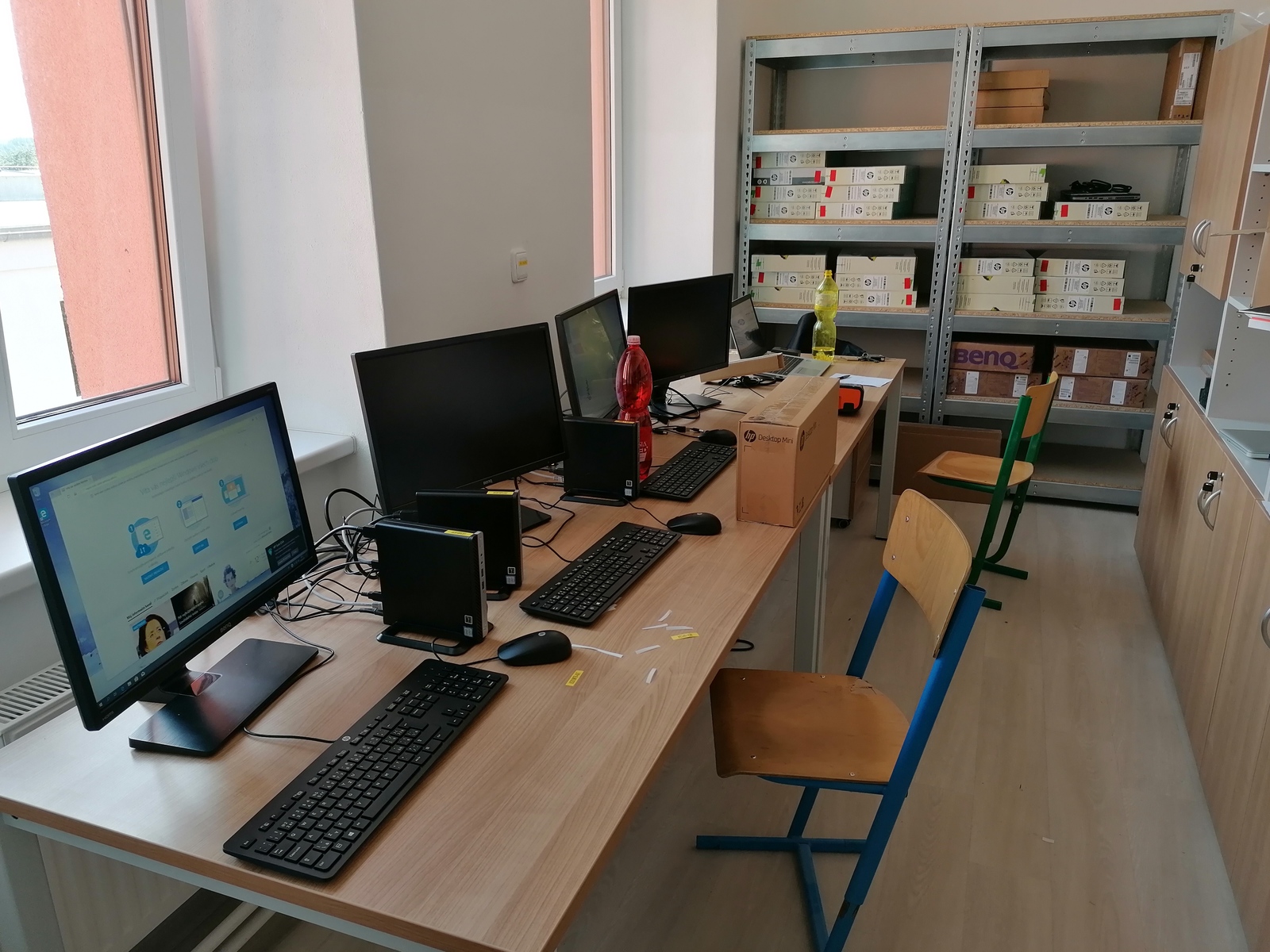

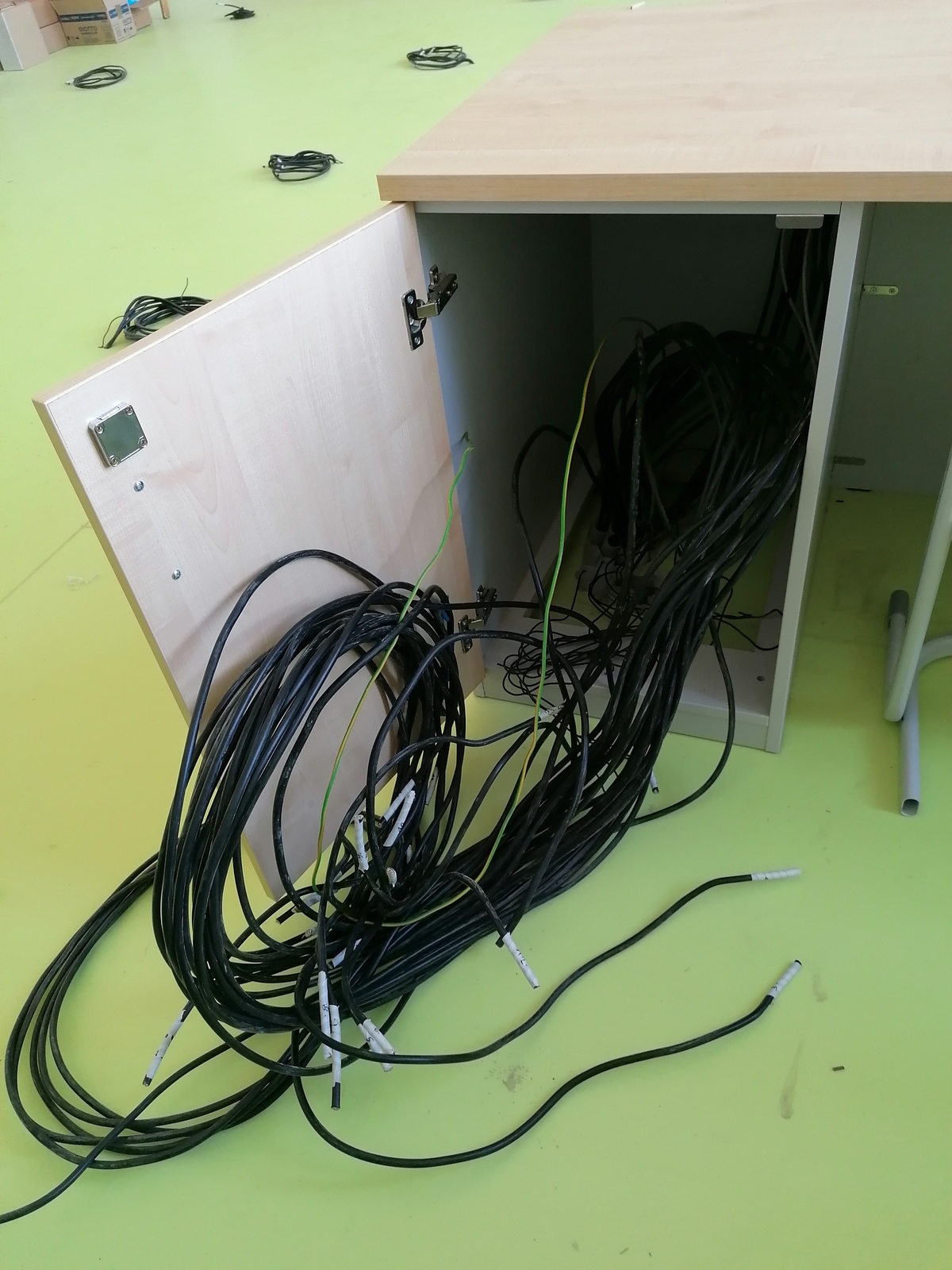

Práce na zapojení počítačů do sítě...

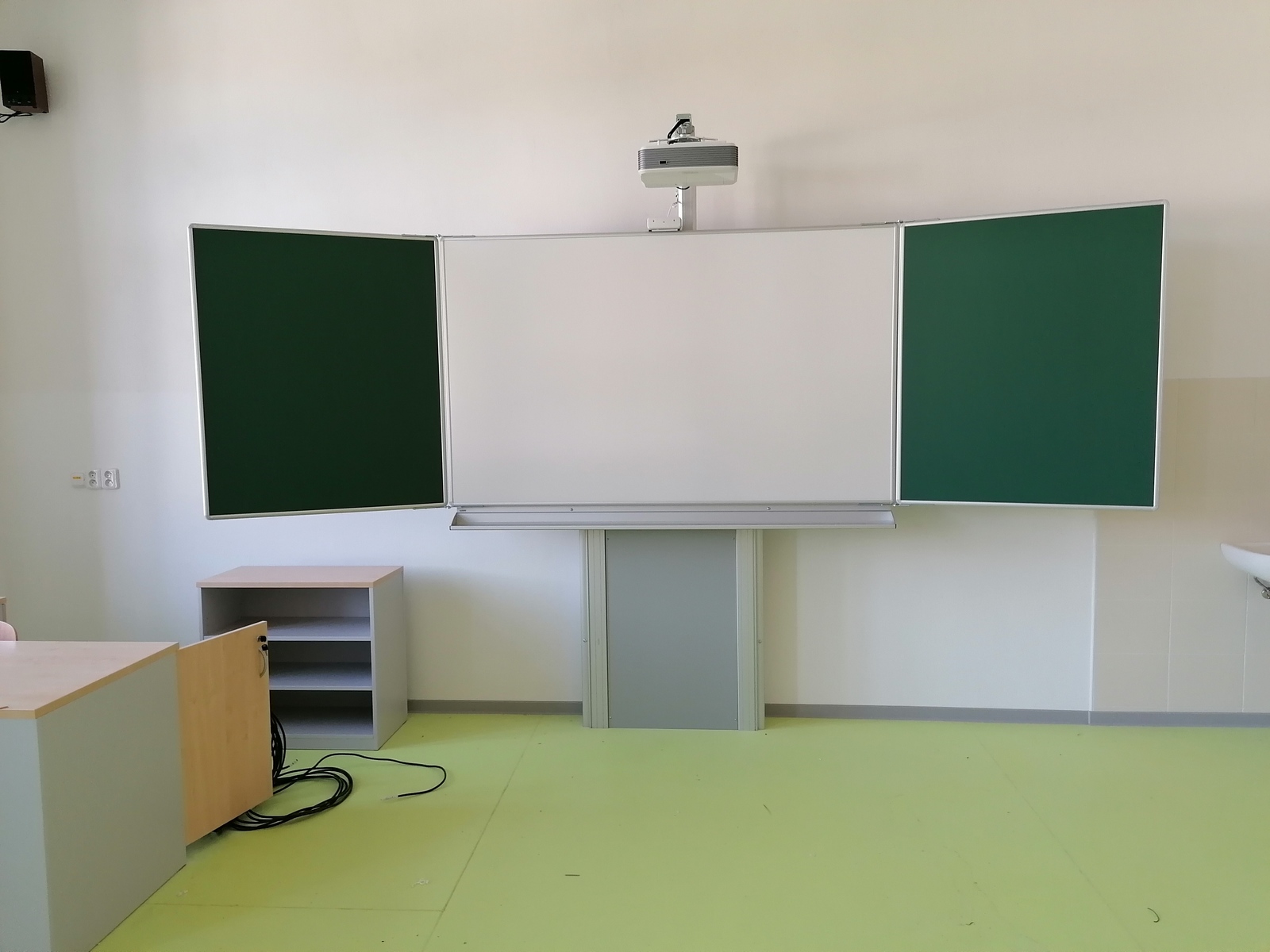

Instalace interaktivních tabulí...

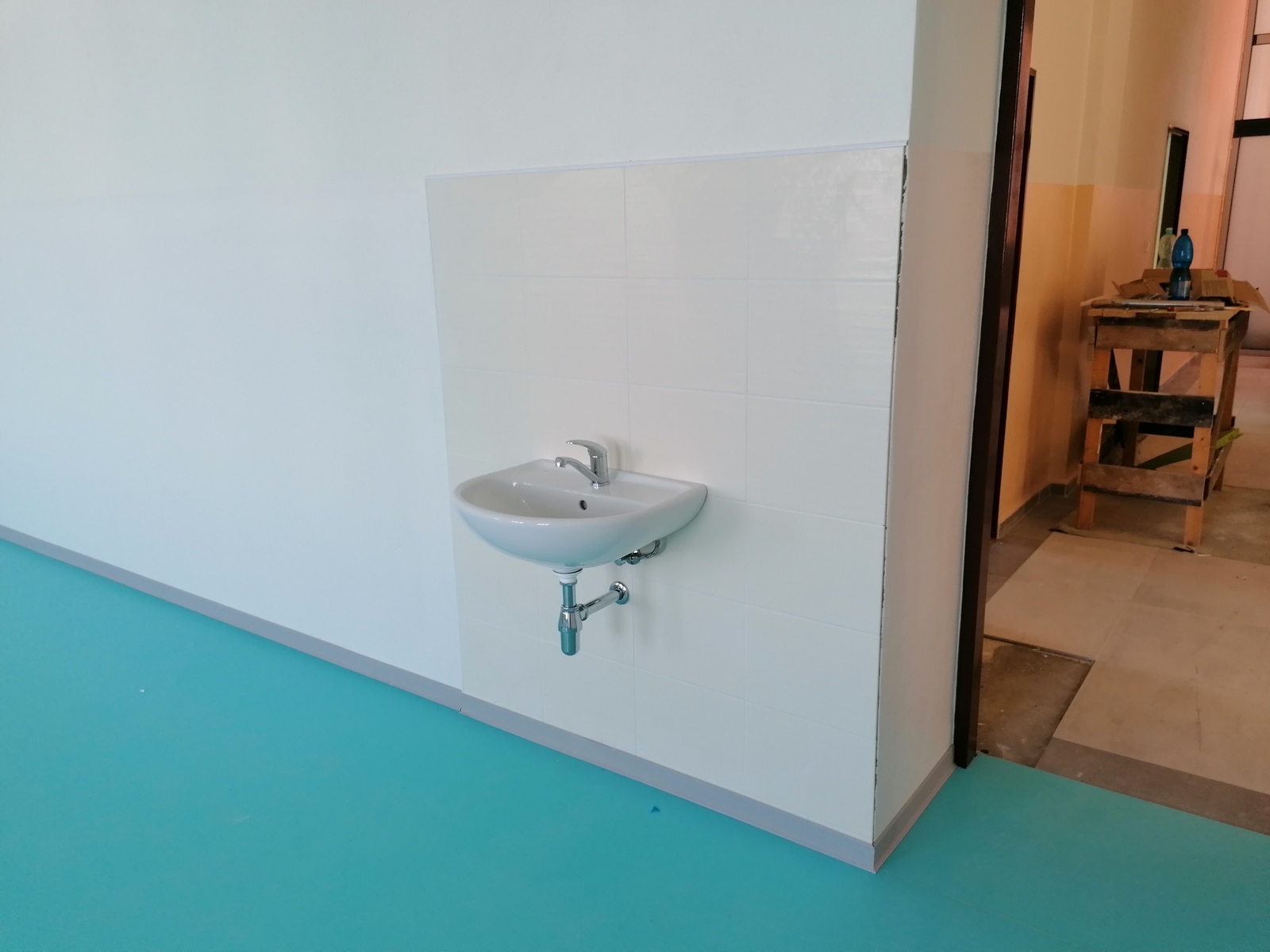

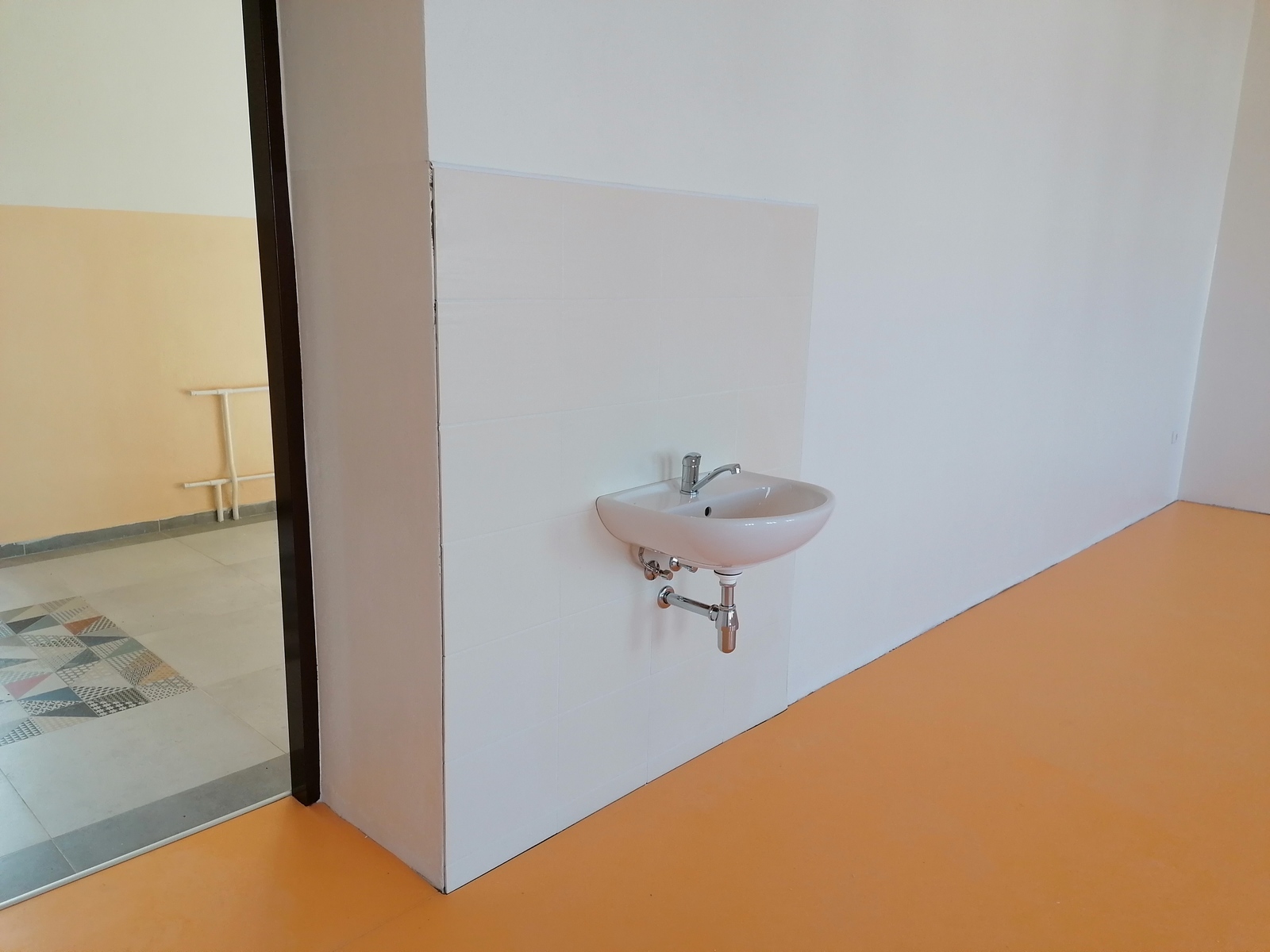

Ve všech třídách už jsou také umyvadla...
Stavba se chýlí k závěru, termín dokončení stavební části je 30. září 2019. Pak budou třídy II. etapy vybavovány nábytkem a IT technikou.
